虹の滝キャンプ場再整備工事について

虹の滝キャンプ場では、より安全で快適にご利用いただける環境づくりのため、 現在、施設の改修工事を行っています。 老朽化した設備の更新や、改善を進めています。

現在、以下の作業を中心に施工を進めています。

  • サイト区画の整備
  • 展望台・炊事棟の改修工事
  • 園路・駐車場の舗装補修
  • 照明設備の更新
  • 安全対策設備の強化

工事は安全に配慮しながら順次進めており、 完了後はより快適で安心して利用できるキャンプ場としてリニューアル予定です。

工事概要

項目内容
工事名令和7年度虹の滝キャンプ場再整備工事(その2)
工事場所木田郡三木町大字小蓑地内
工事期間2026年3月5日~2027年3月26日(予定) ※進捗により前後する場合があります
発注者香川県木田郡三木町

工事期間中は、安全確保のためキャンプ場の利用を一時休止しています。

再開時期は、三木町ホームページでご確認下さい。

月別の進捗

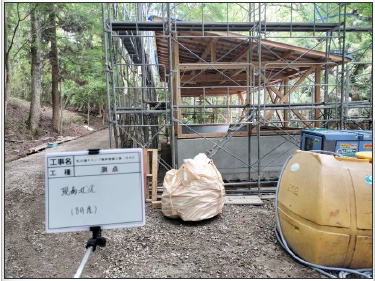

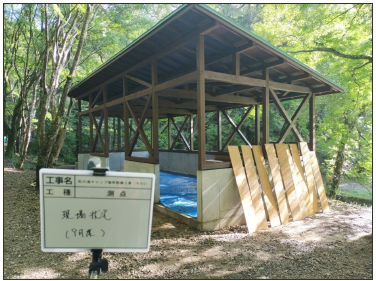

9月末出来形

8月末出来形

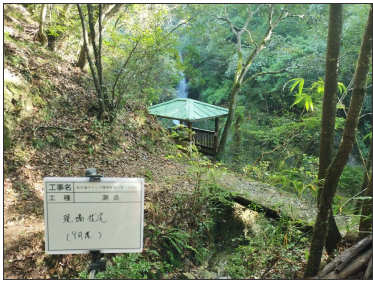

7月末出来形

工程別写真

バンガロー、トイレ解体

解体着手前

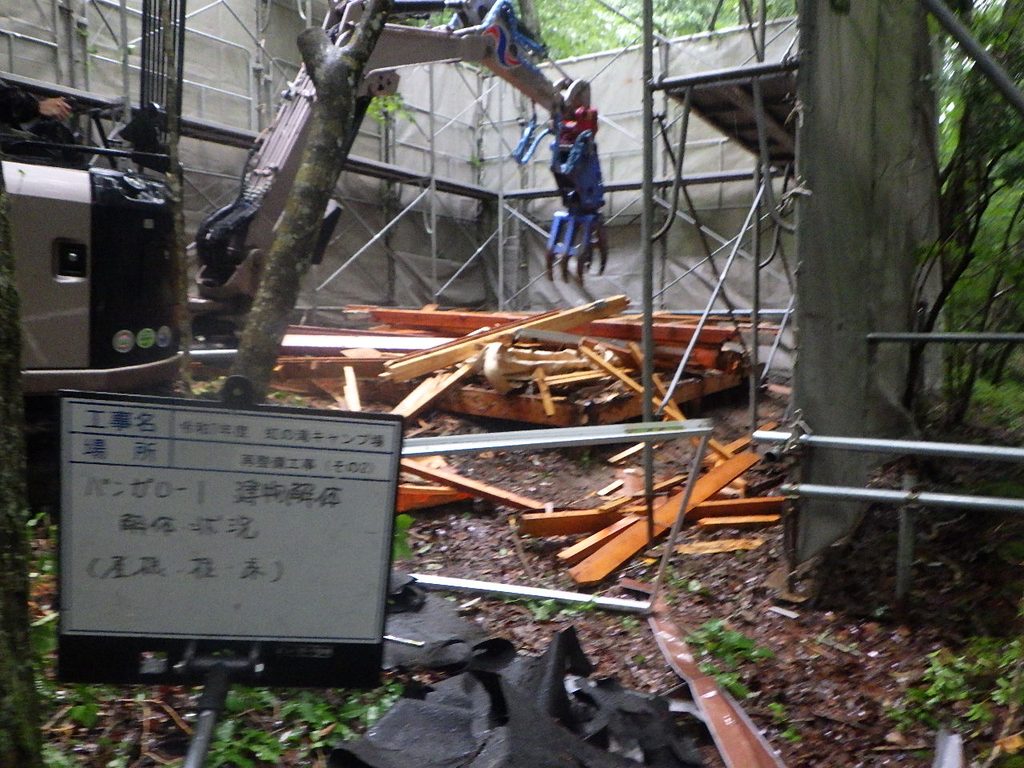

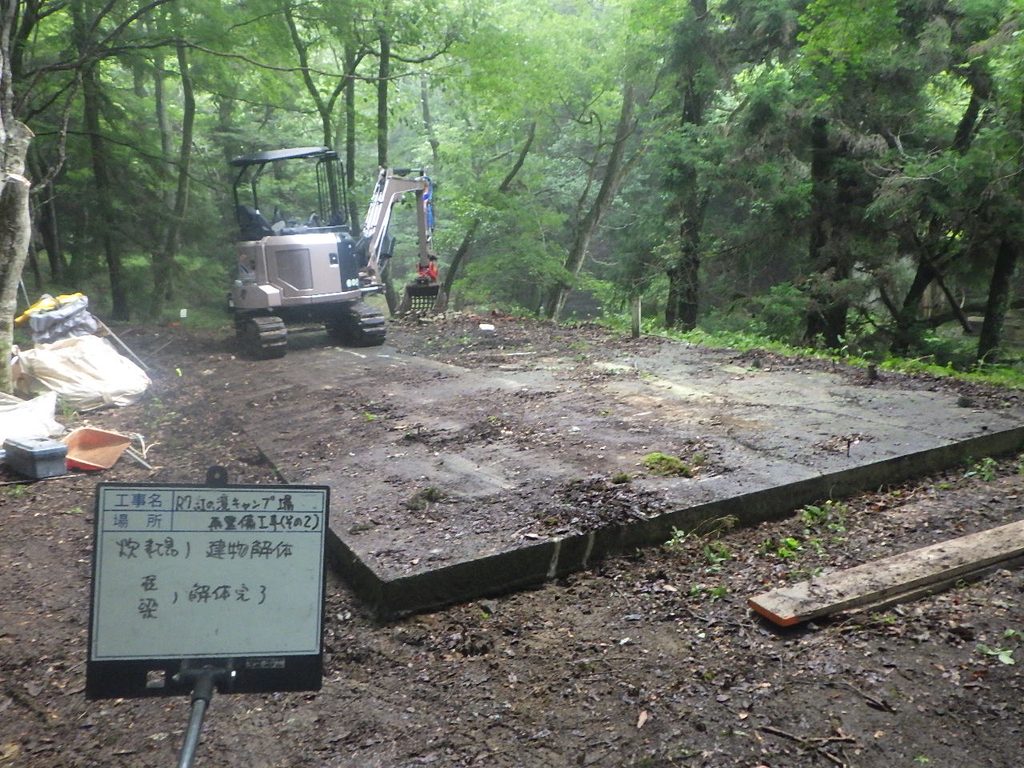

重機による解体

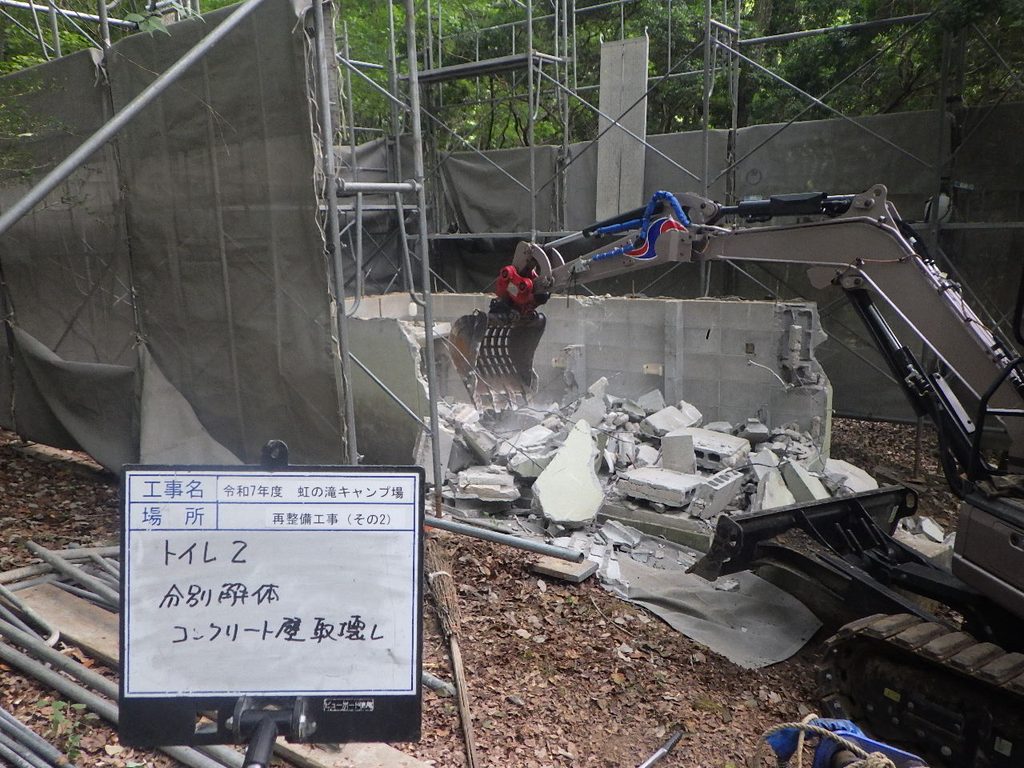

解体完了

炊事棟整備工事

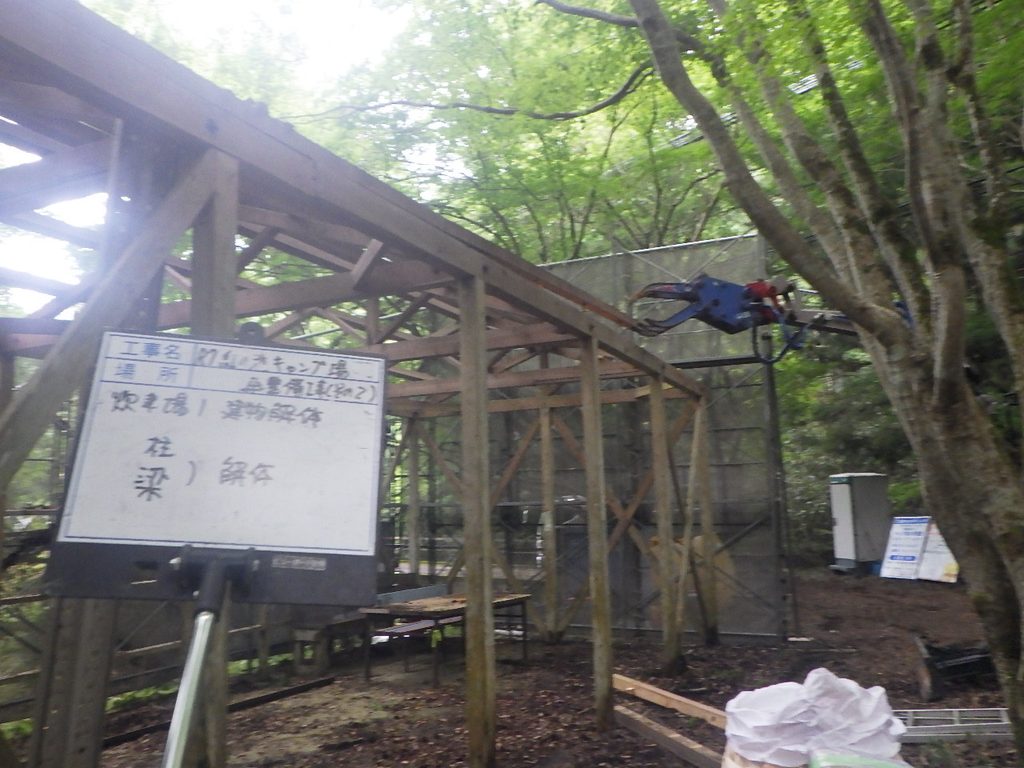

解体

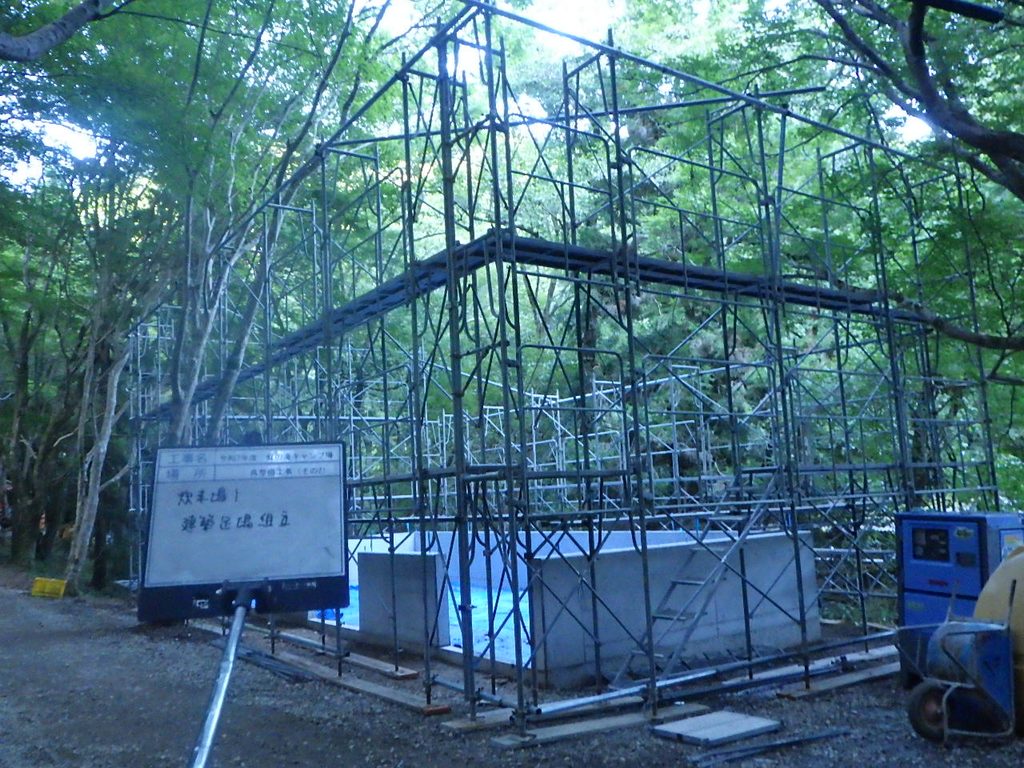

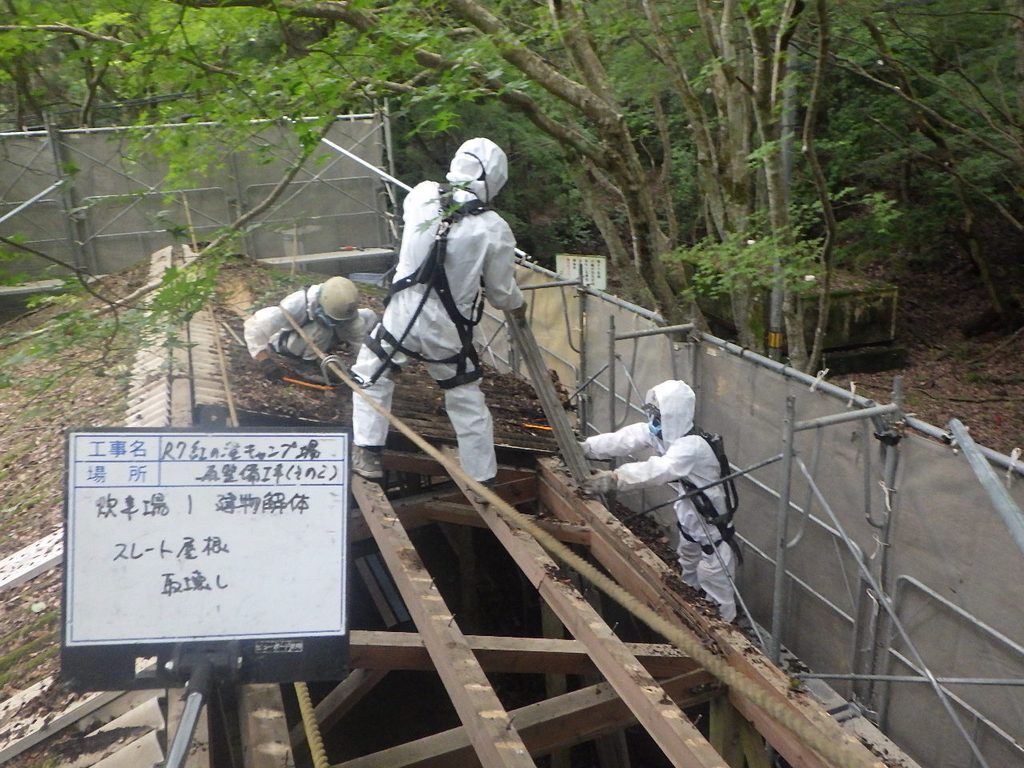

足場組立 → スレート屋根取り壊し → 柱、梁解体

新築

基礎工事

基礎土間

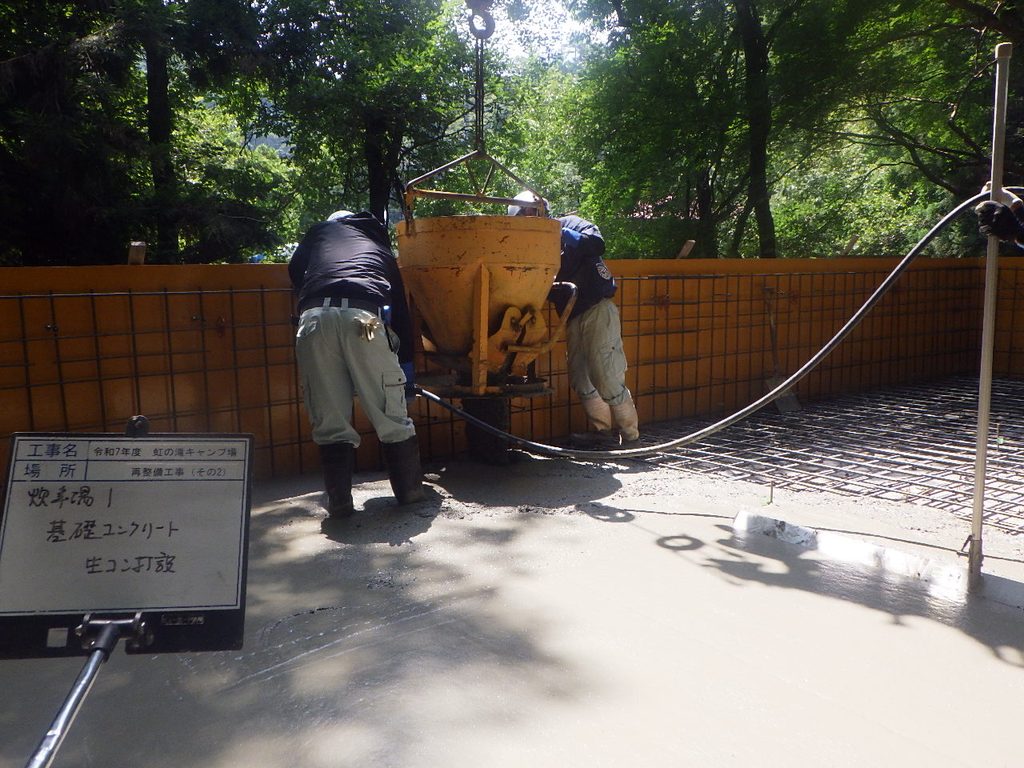

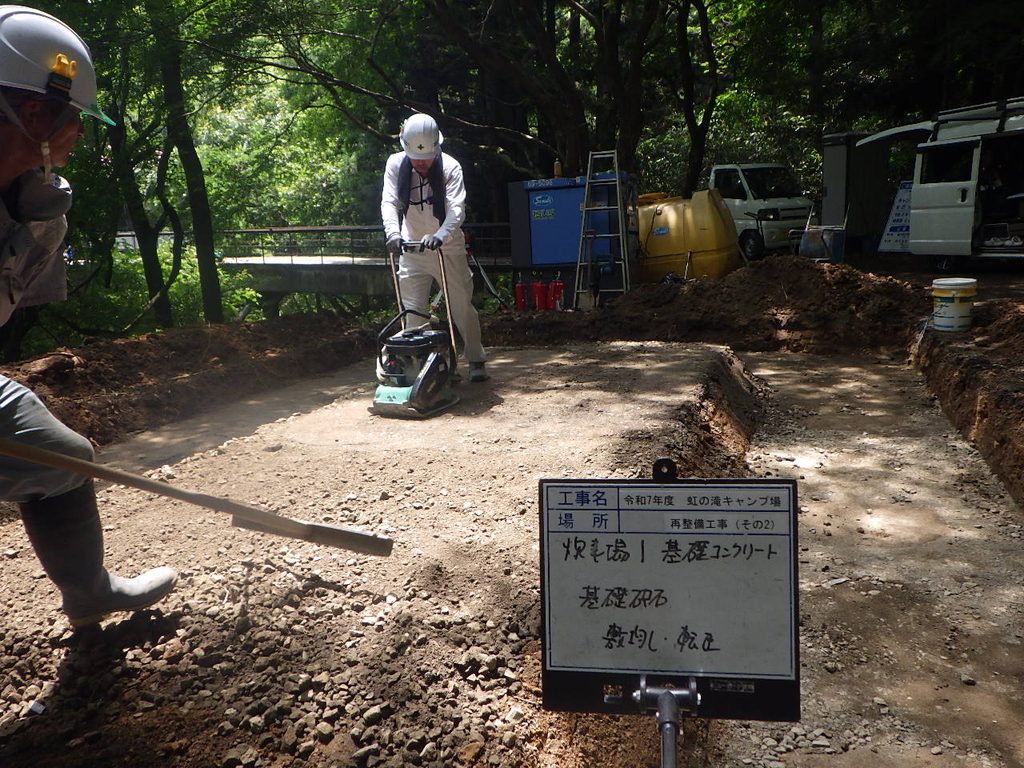

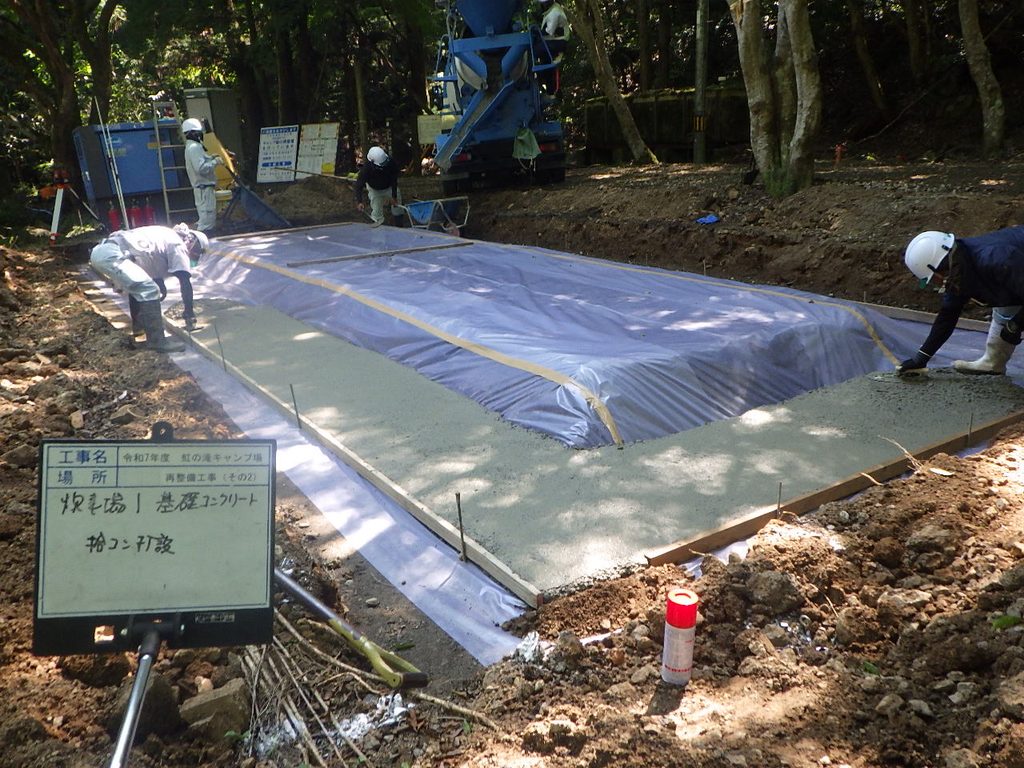

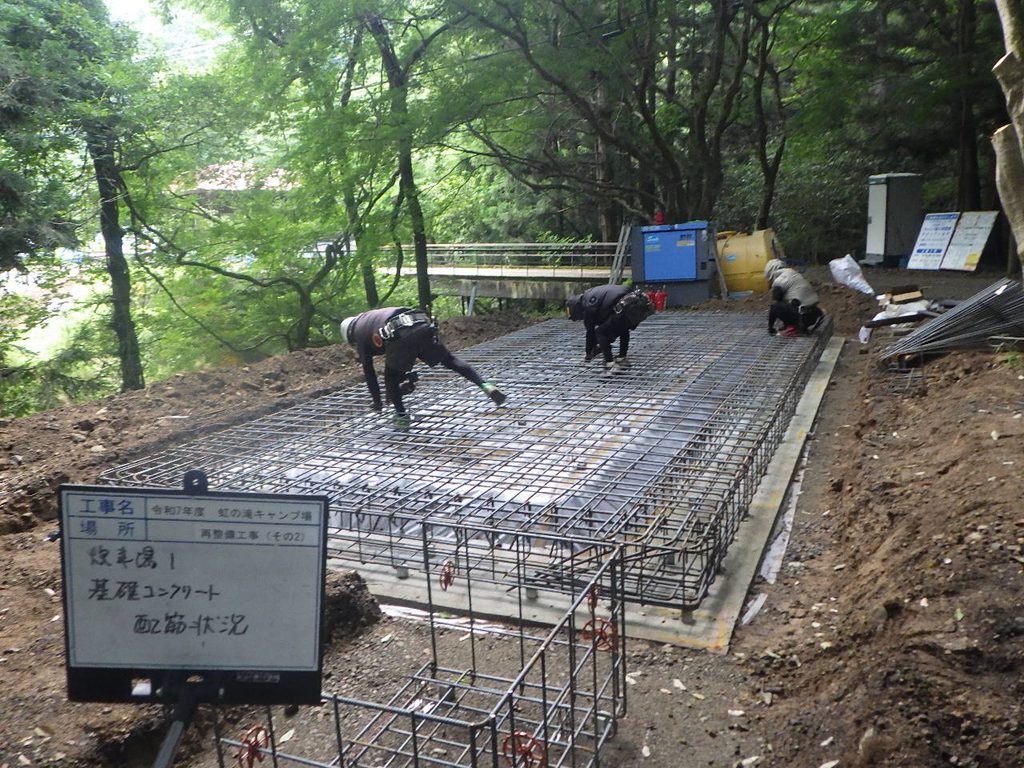

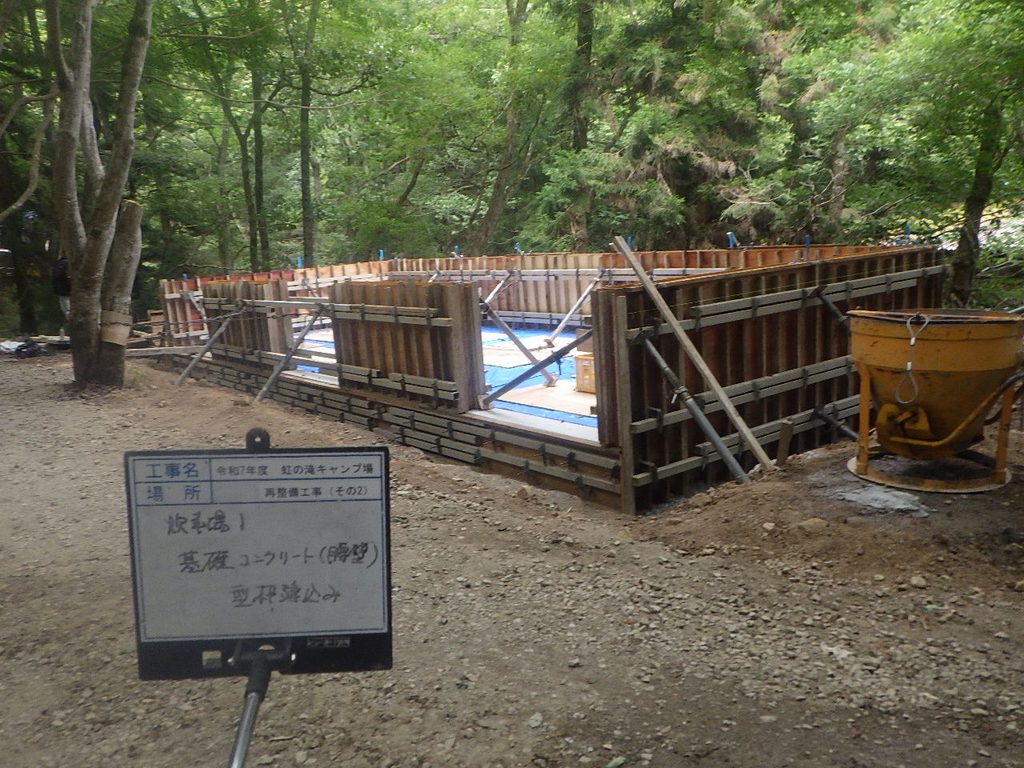

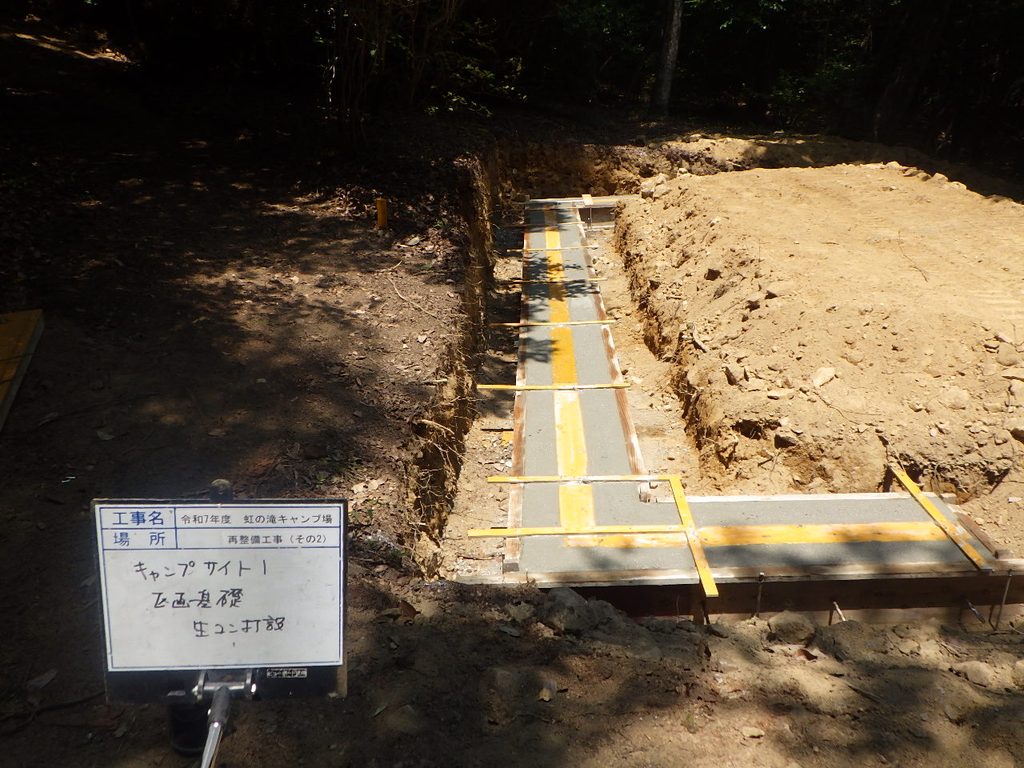

掘削 → 砕石敷均し → 捨てコン打設 → 鉄筋組立 → 型枠設置 → コンクリート打設

腰壁

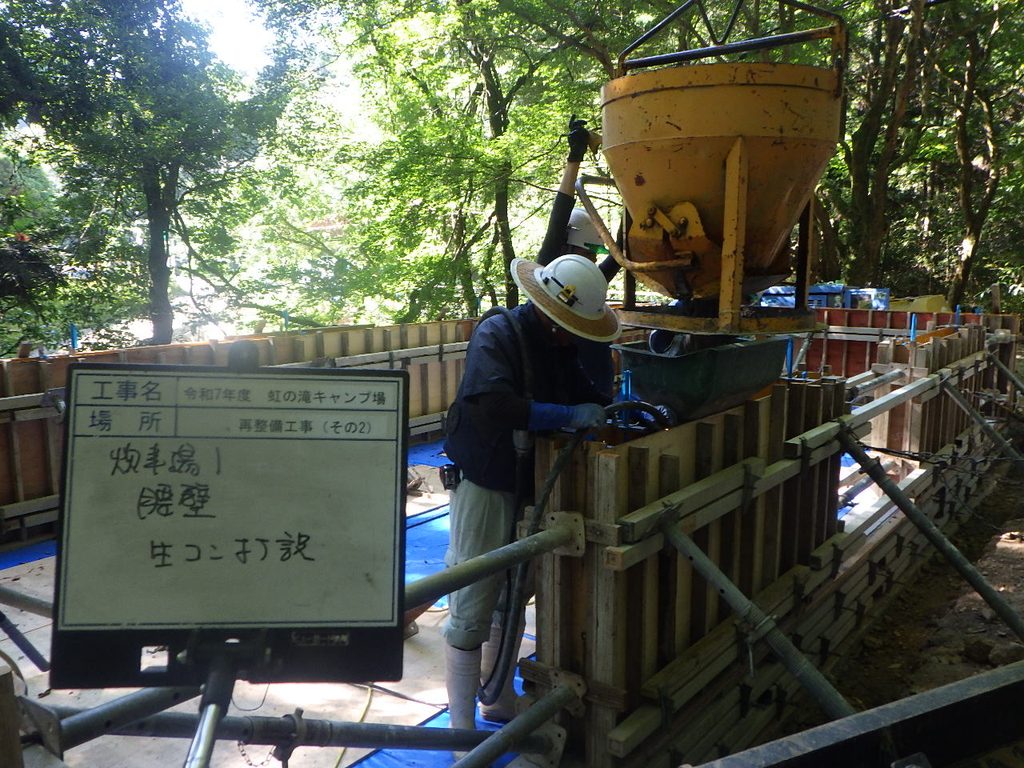

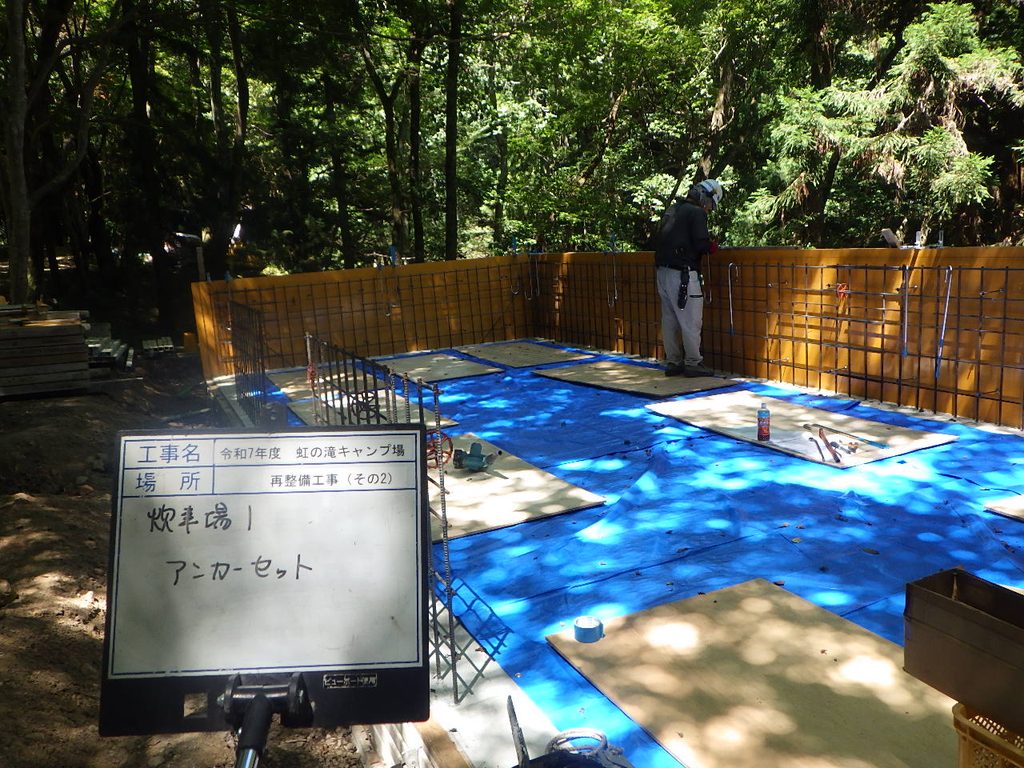

アンカーセット → 型枠設置 → コンクリート打設

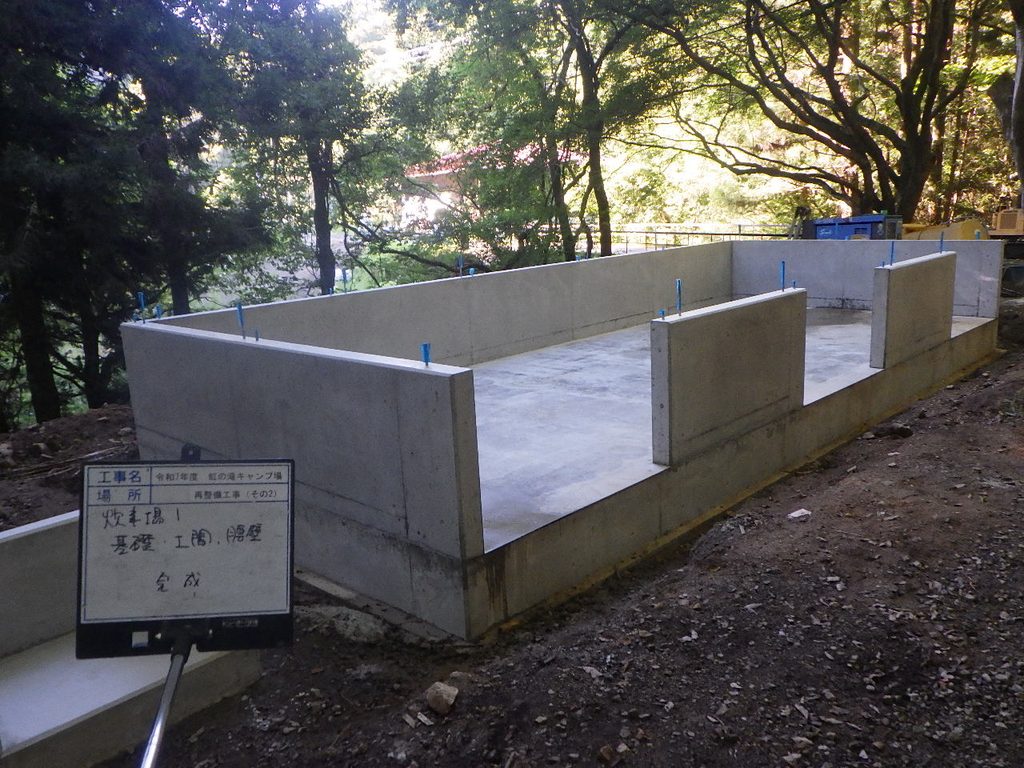

基礎土間、腰壁が完成

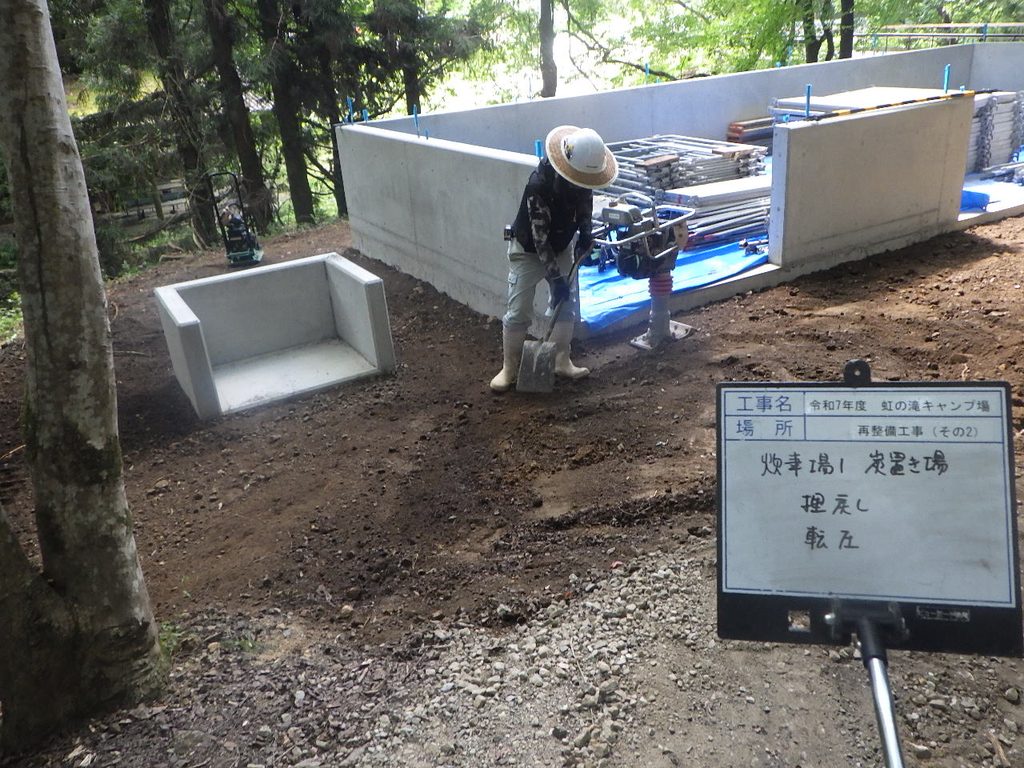

炊事棟1、新設した炭置場の基礎部分の埋戻し、転圧状況

建築工事

柱・梁 設置

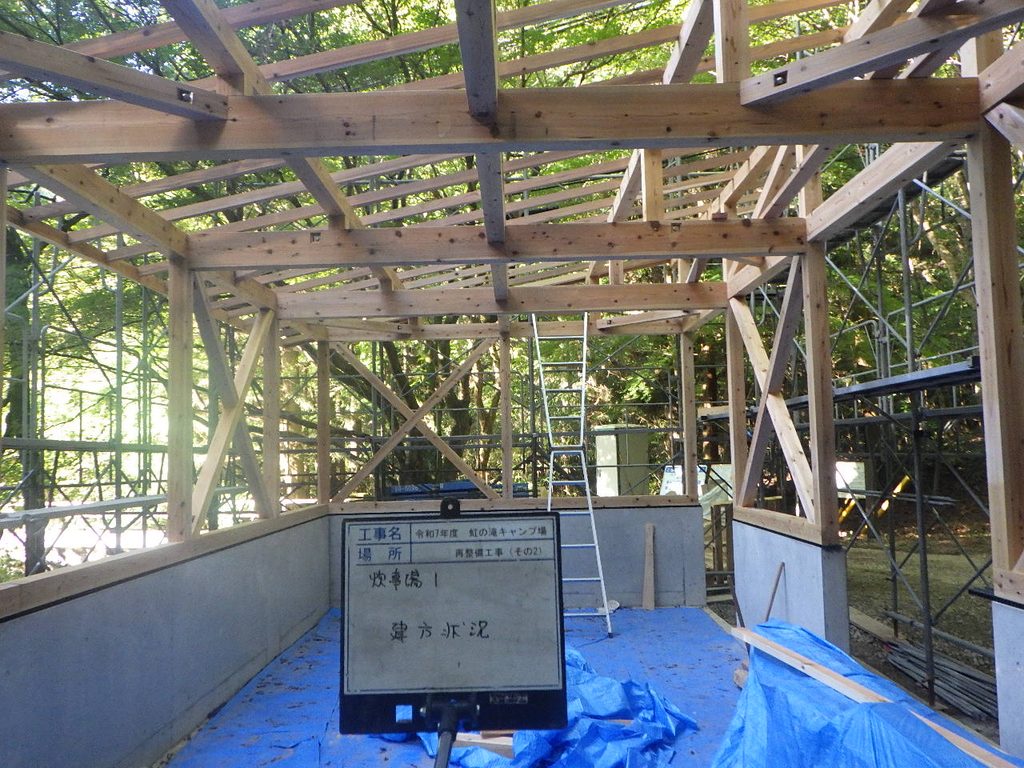

足場組立 → 柱・梁 設置

屋根

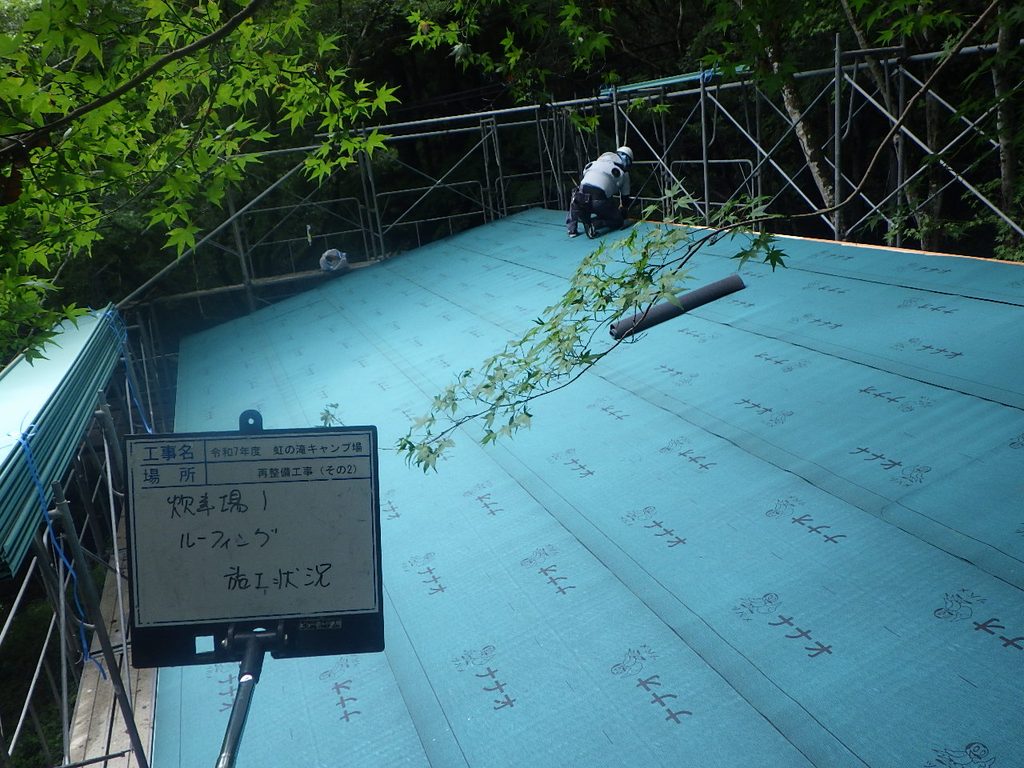

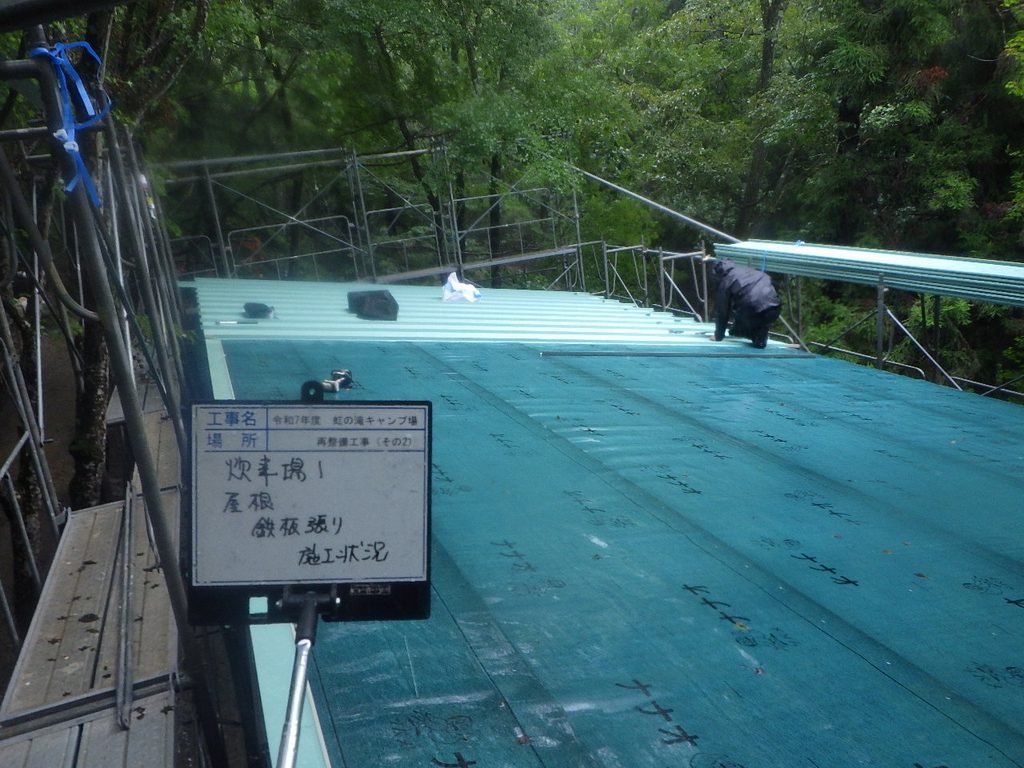

ルーフィング(防水シート)張り → 鉄板張り

木部

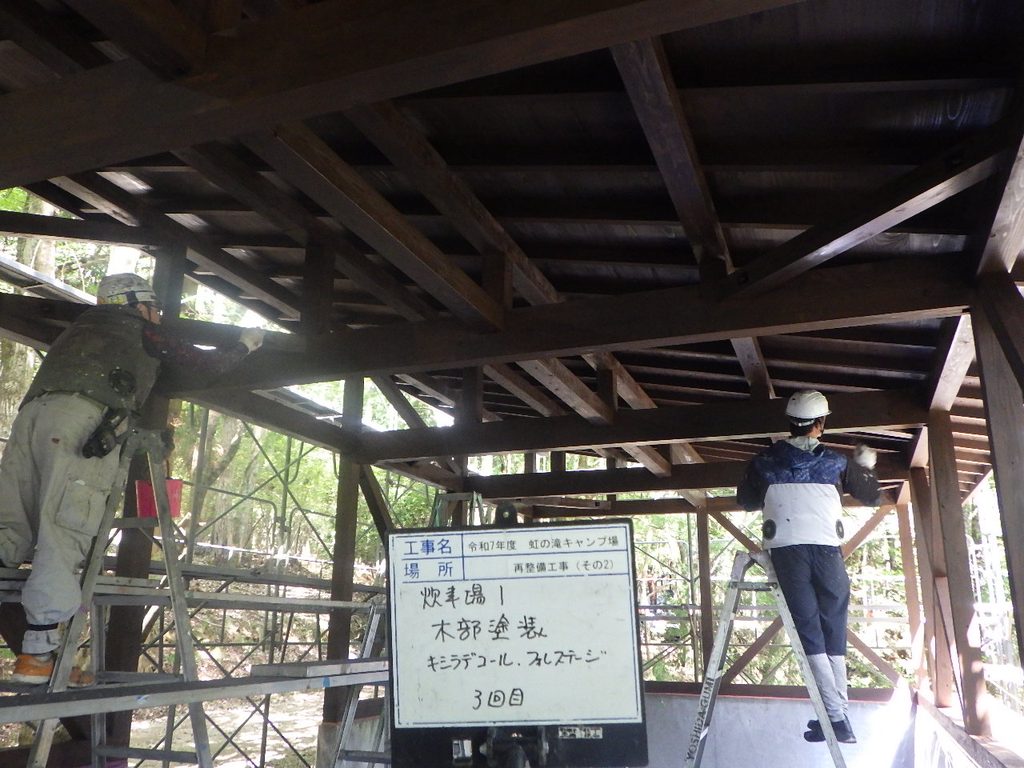

塗装(3回) → 建方完了

流し台排水

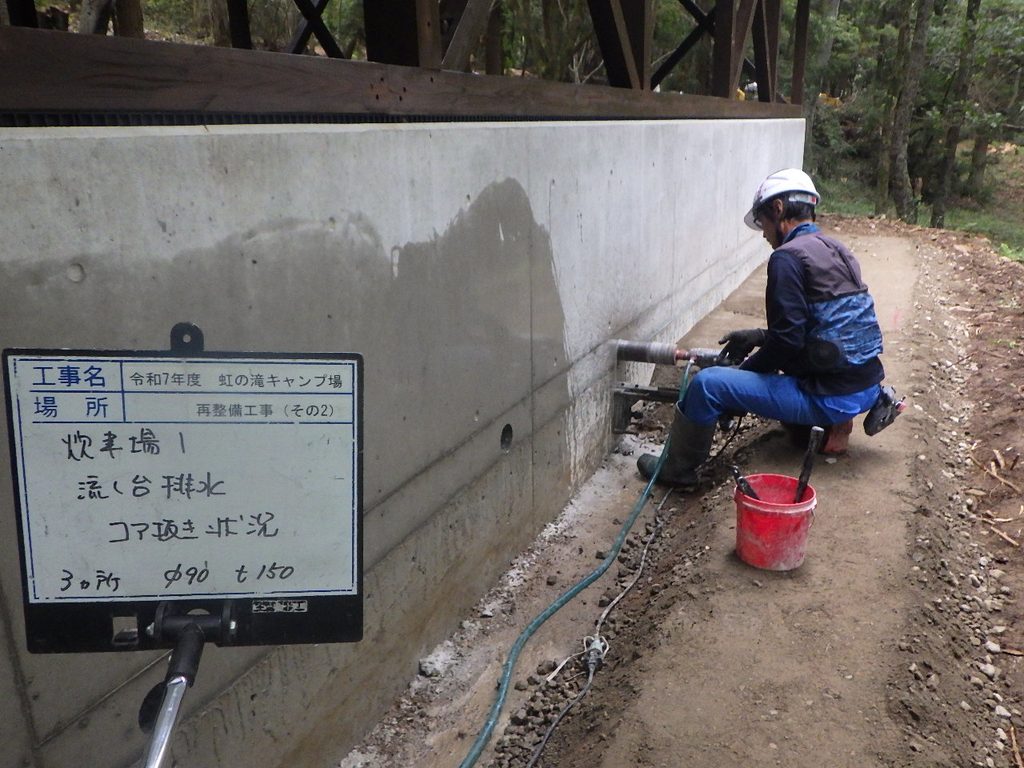

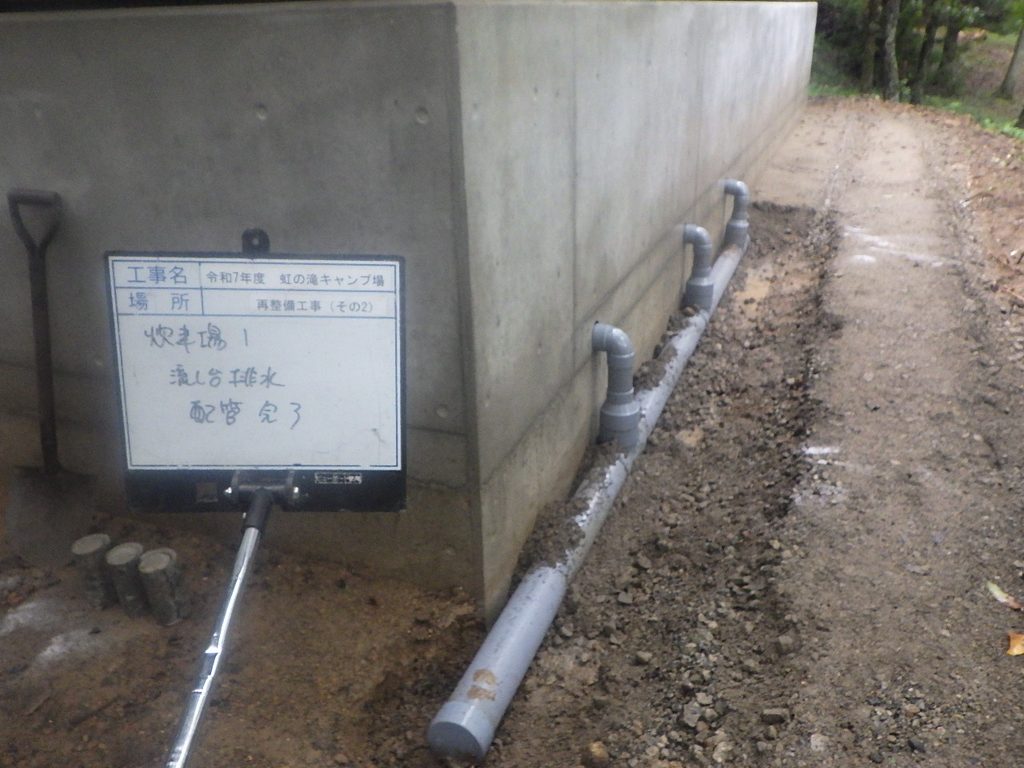

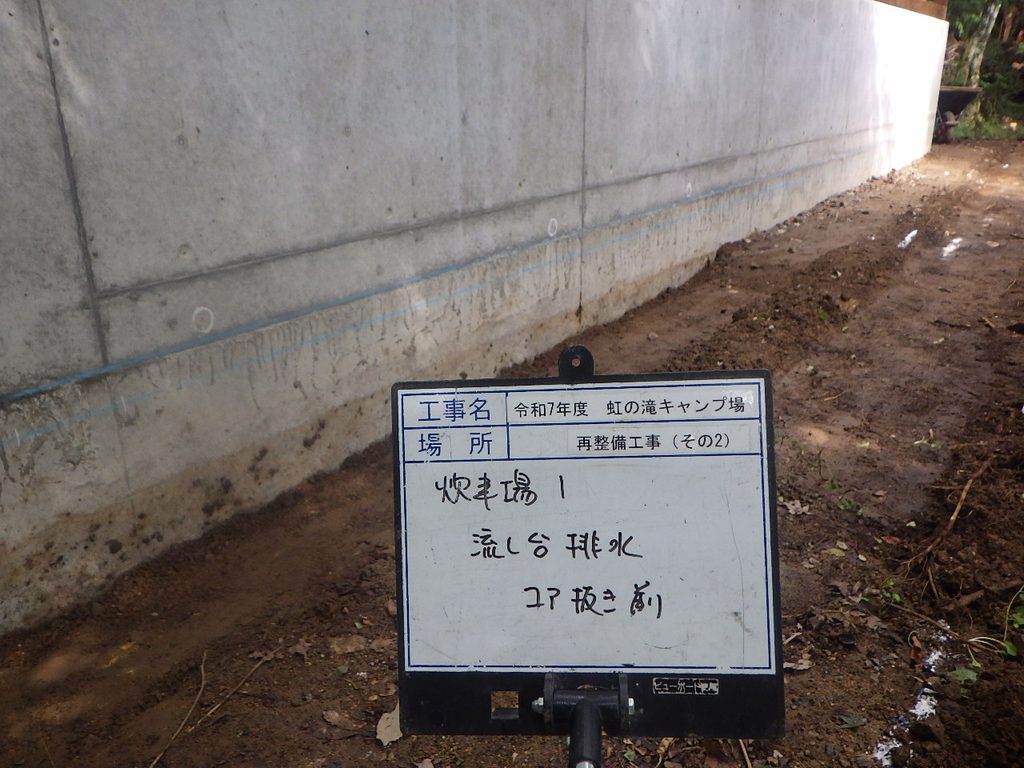

流し台コア抜き、配管完了

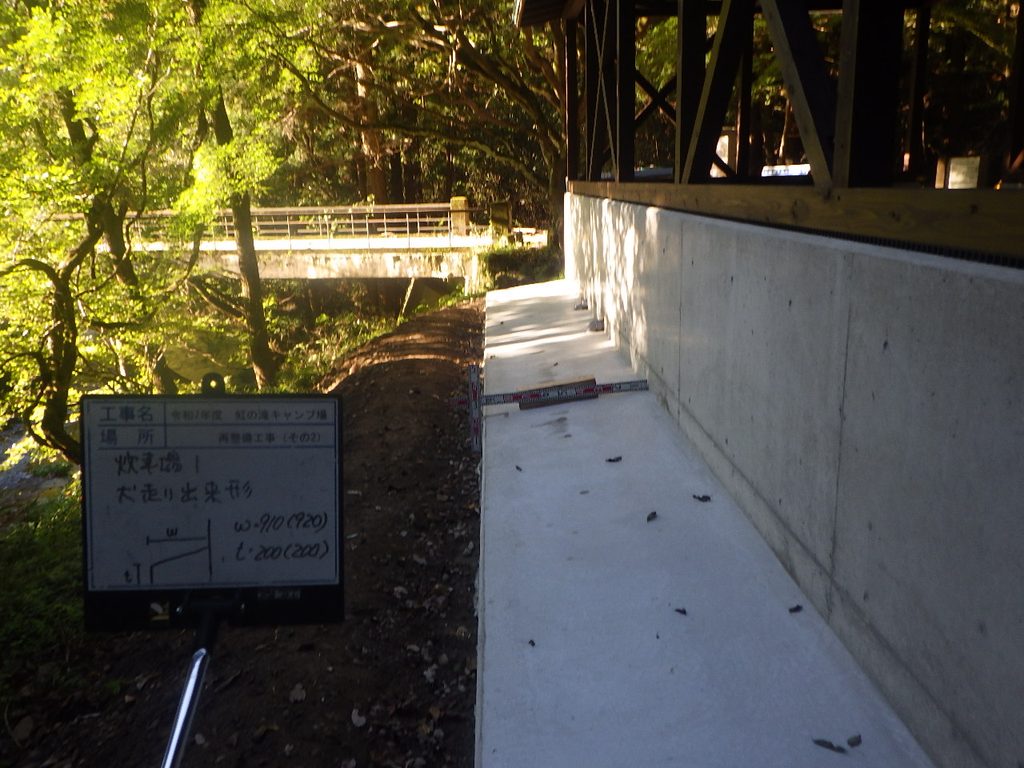

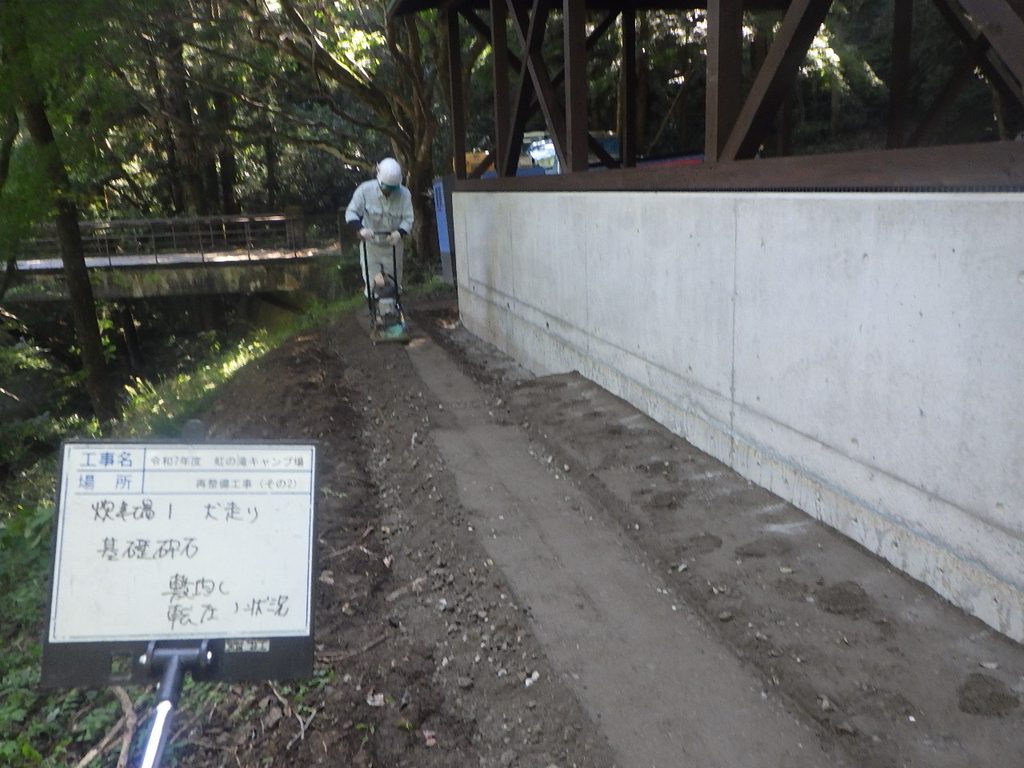

犬走り施工

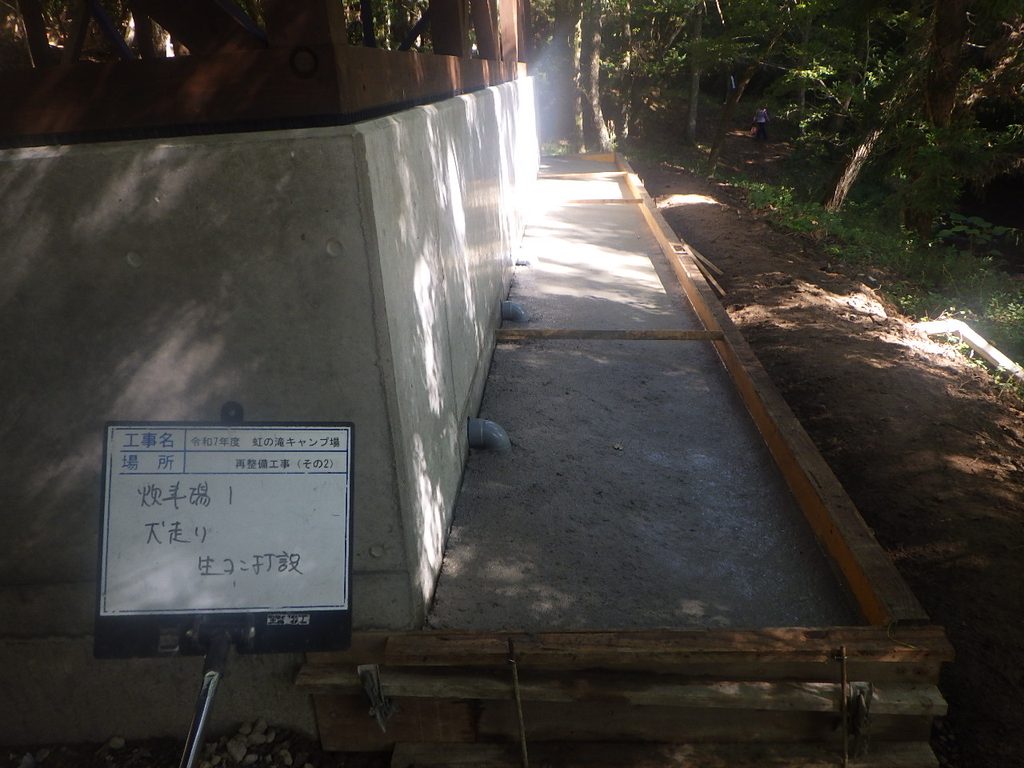

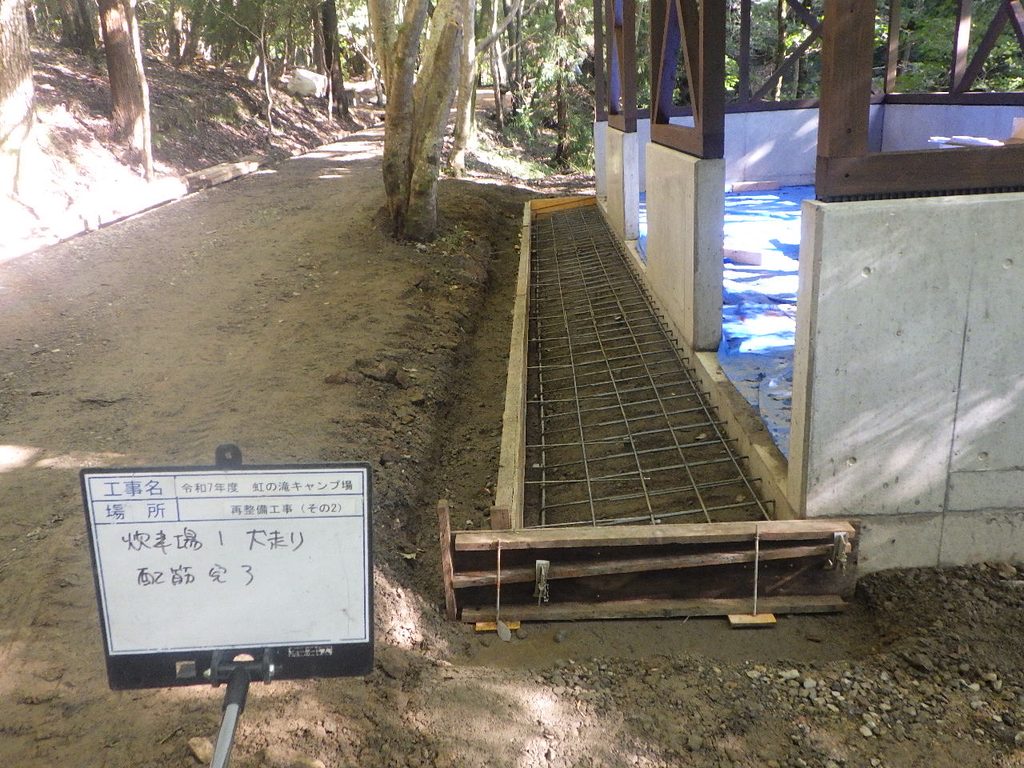

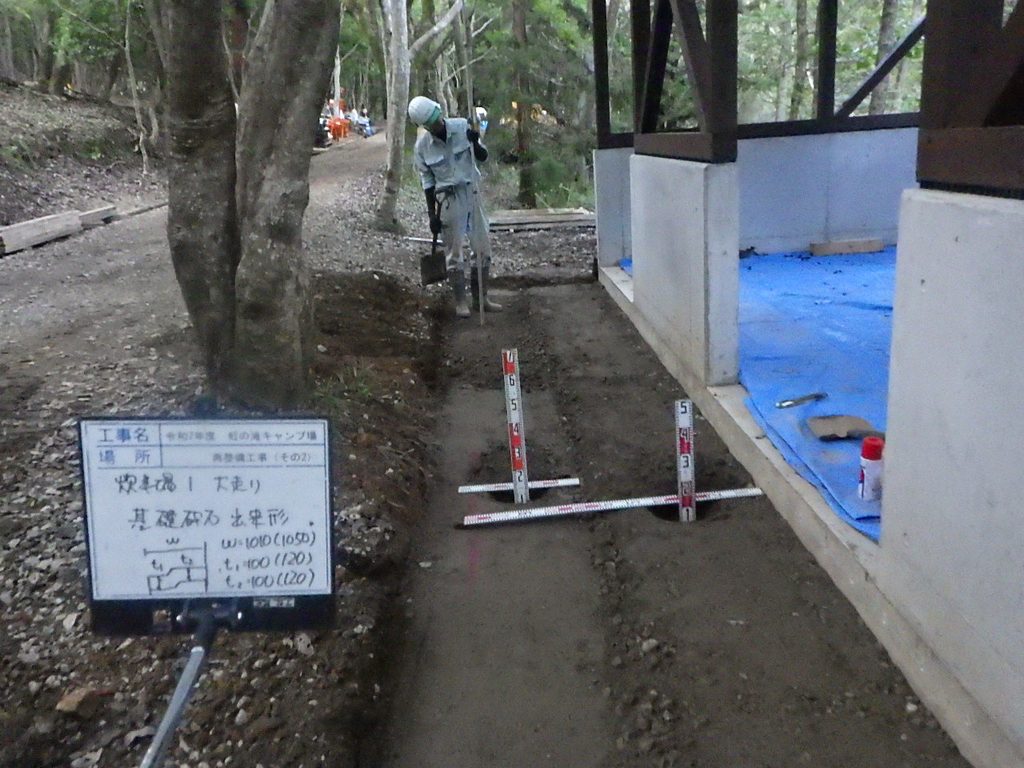

基礎砕石敷均し、転圧 → 配筋差し筋 → コンクリート打設

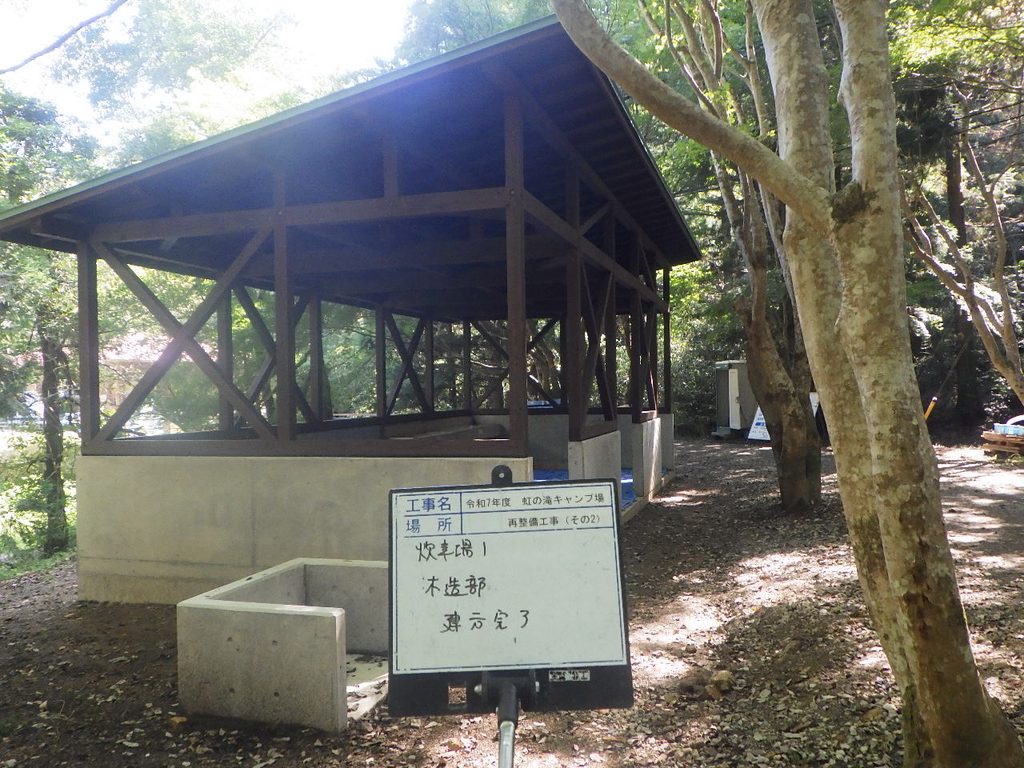

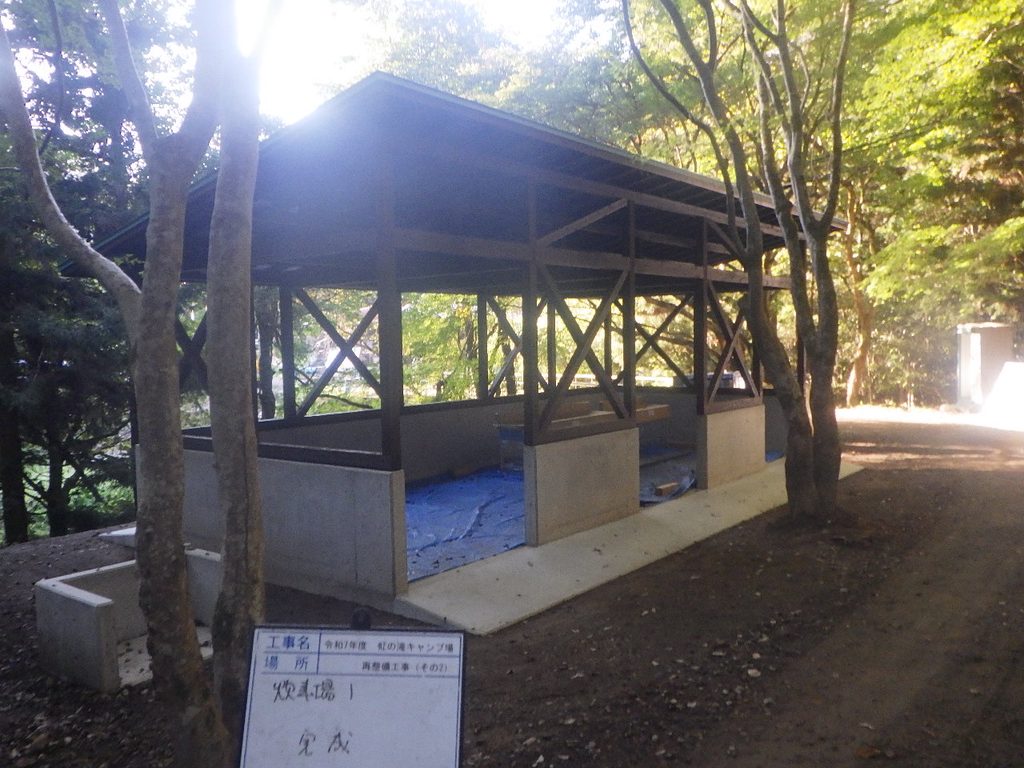

炊事棟1完成

展望台改修工事

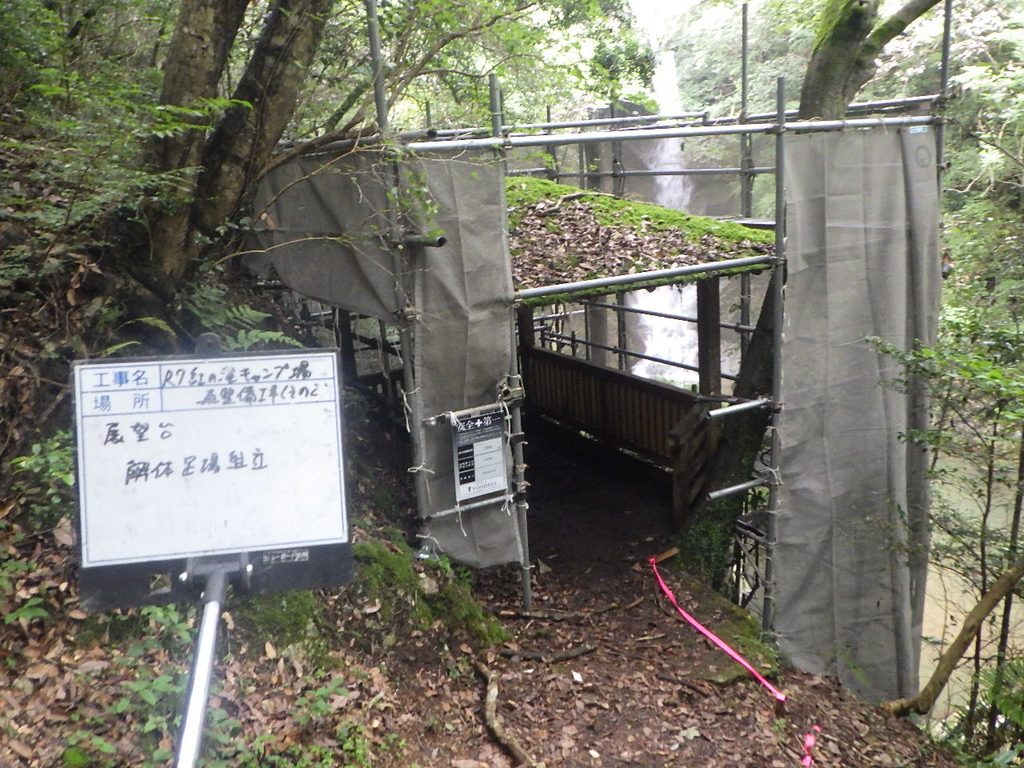

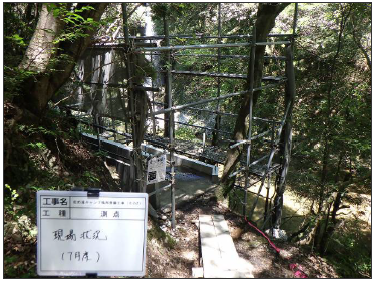

解体

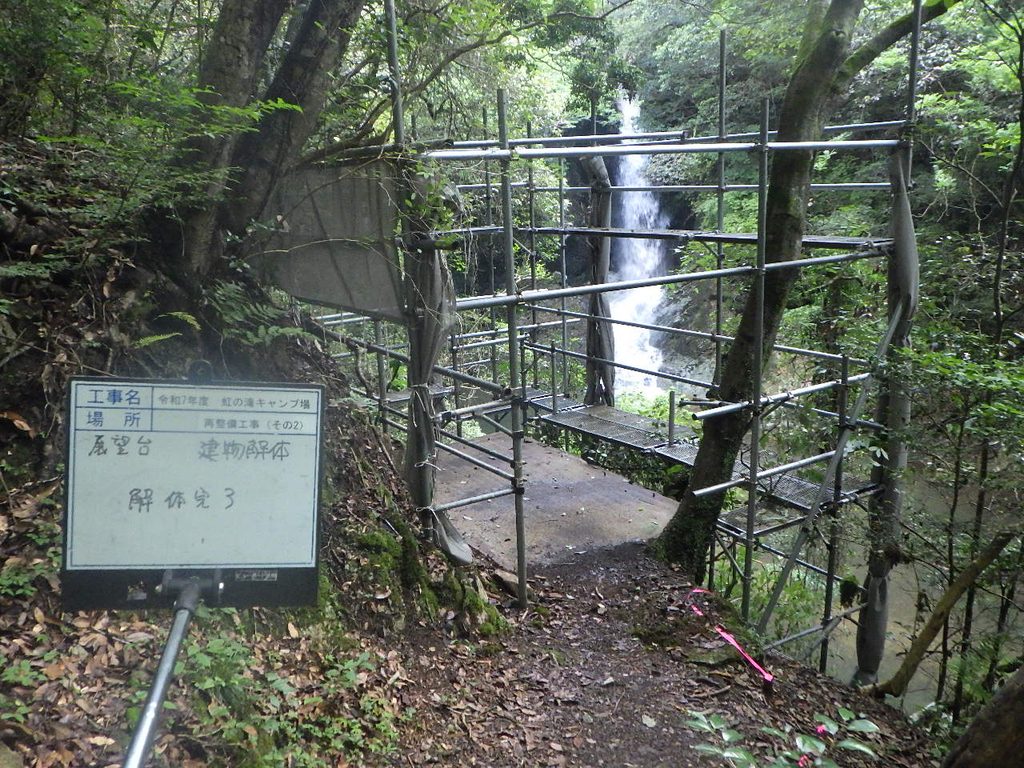

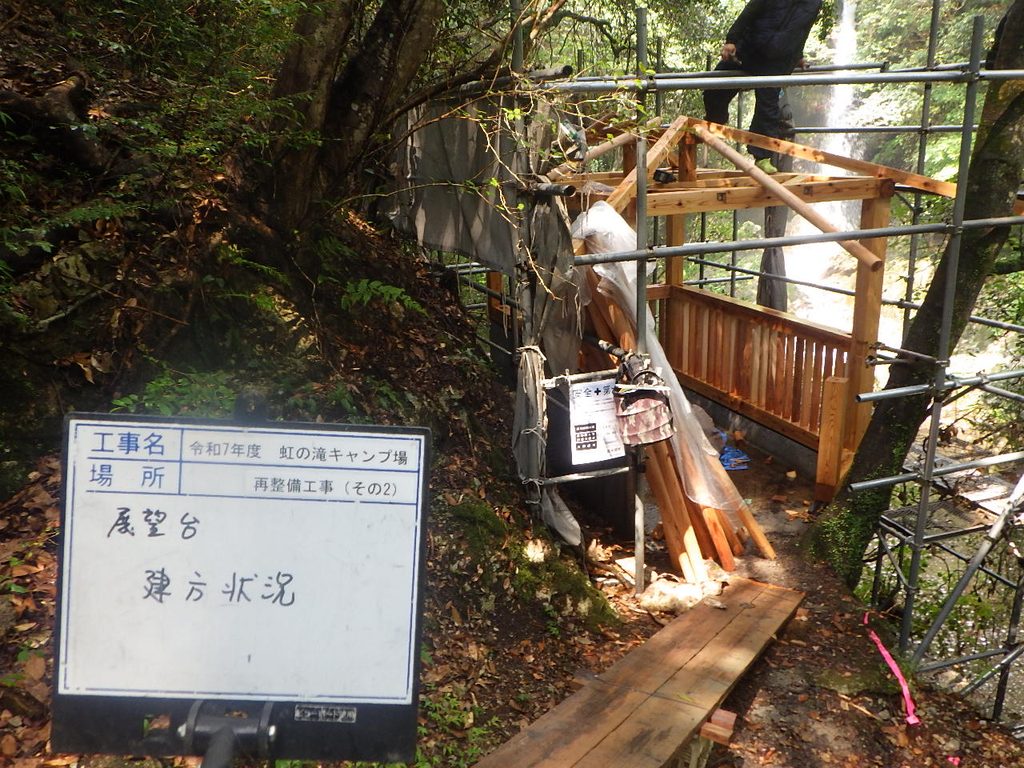

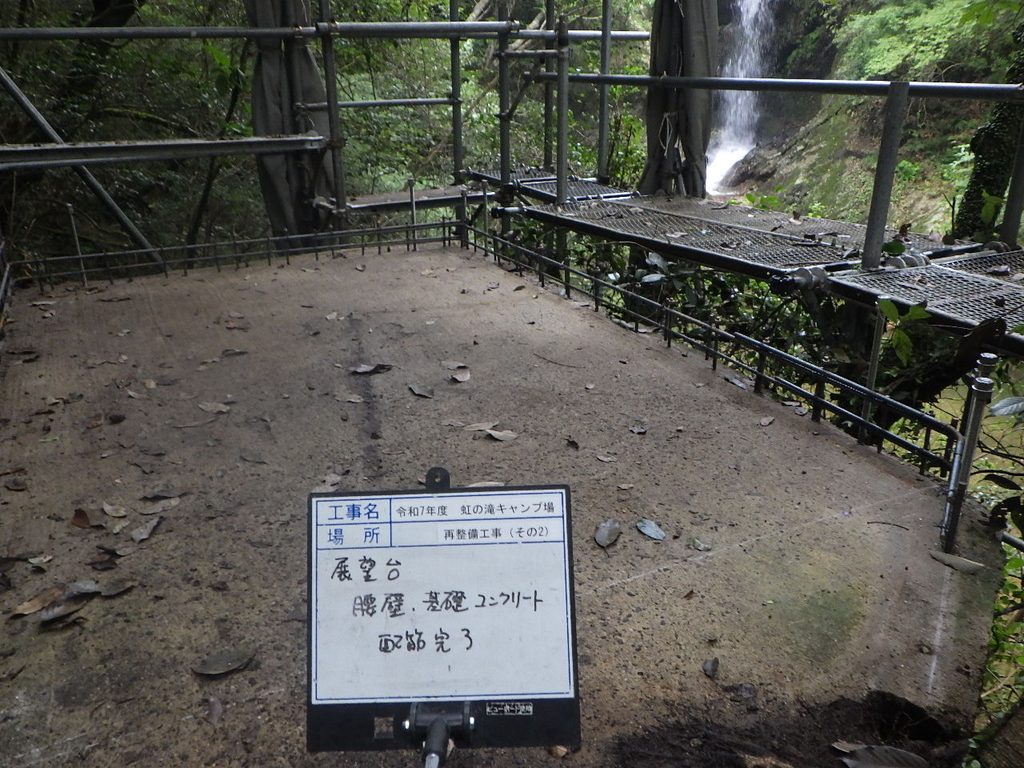

足場設置 → 解体

上屋新築

基礎工事

腰壁

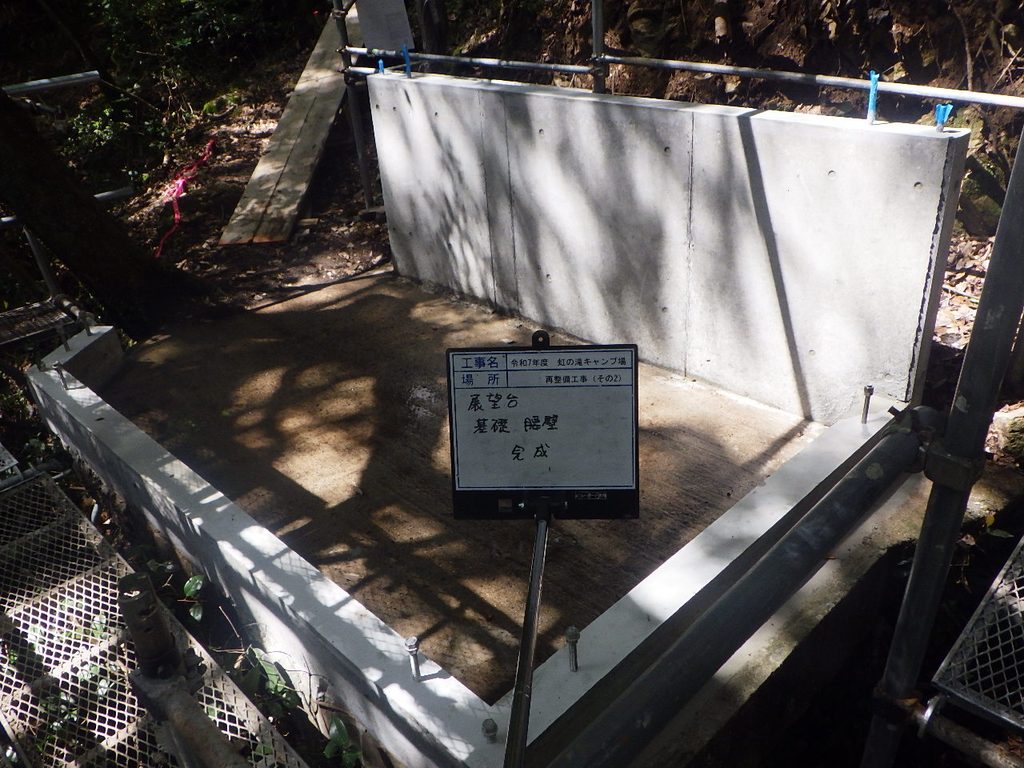

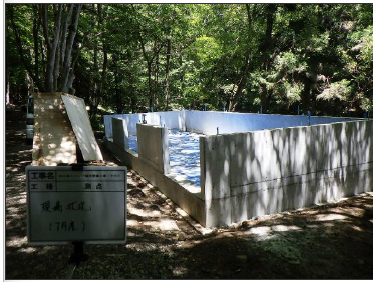

鉄筋組立 → 型枠設置 → コンクリート打設

建築工事

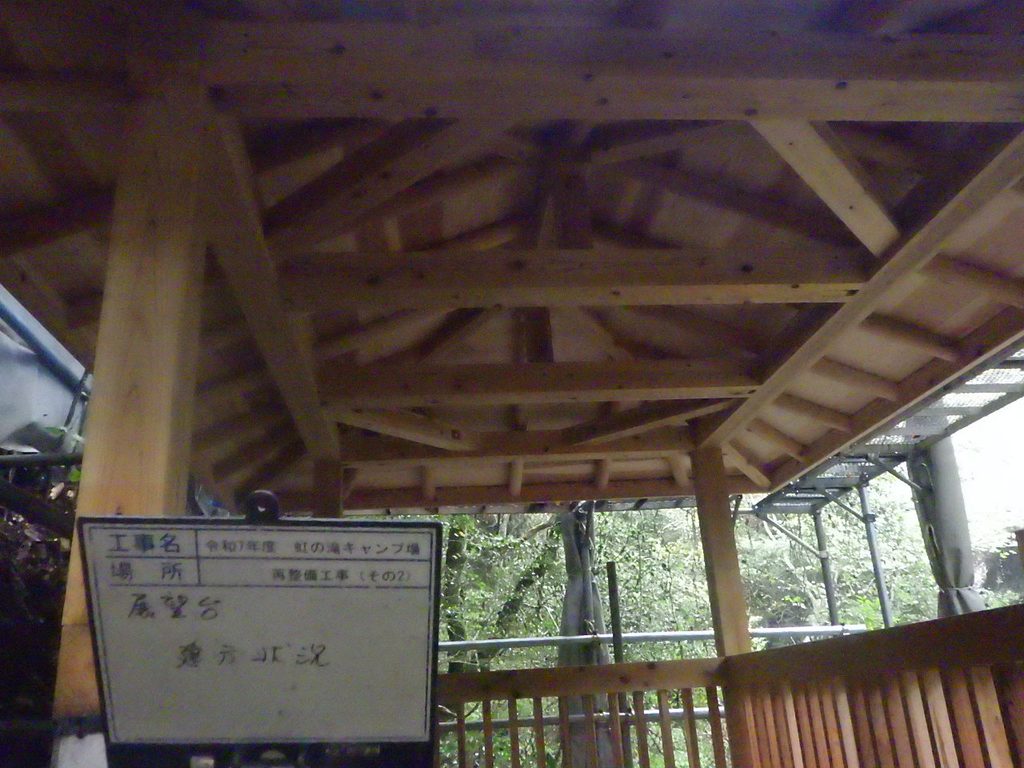

柱・梁 設置

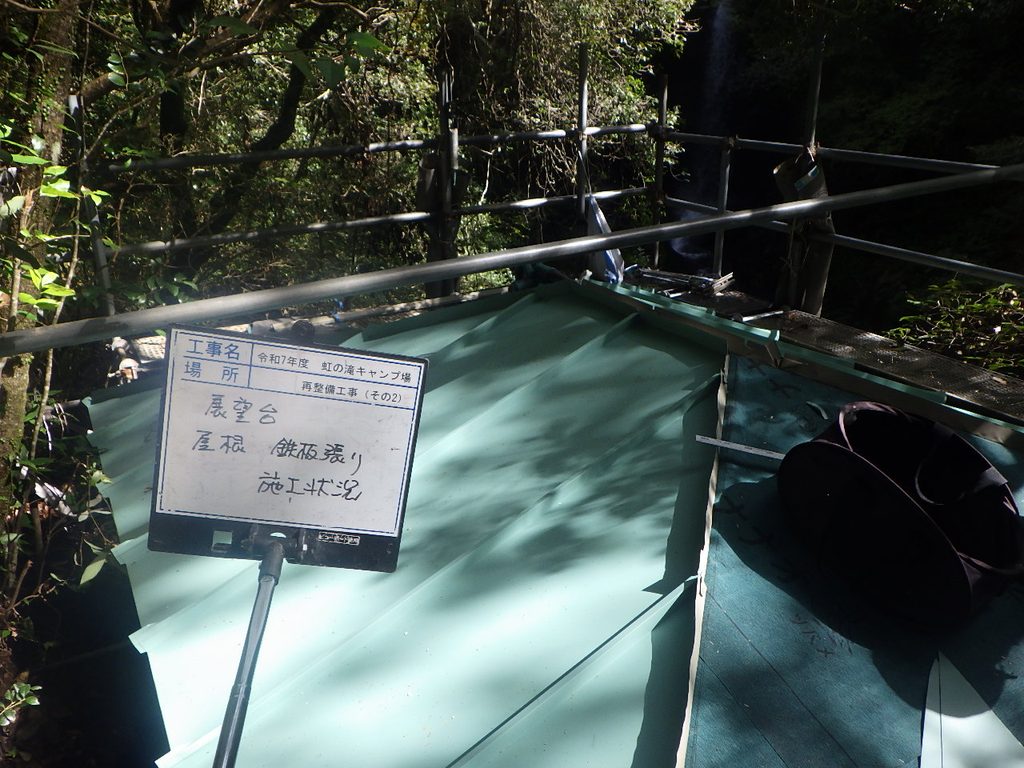

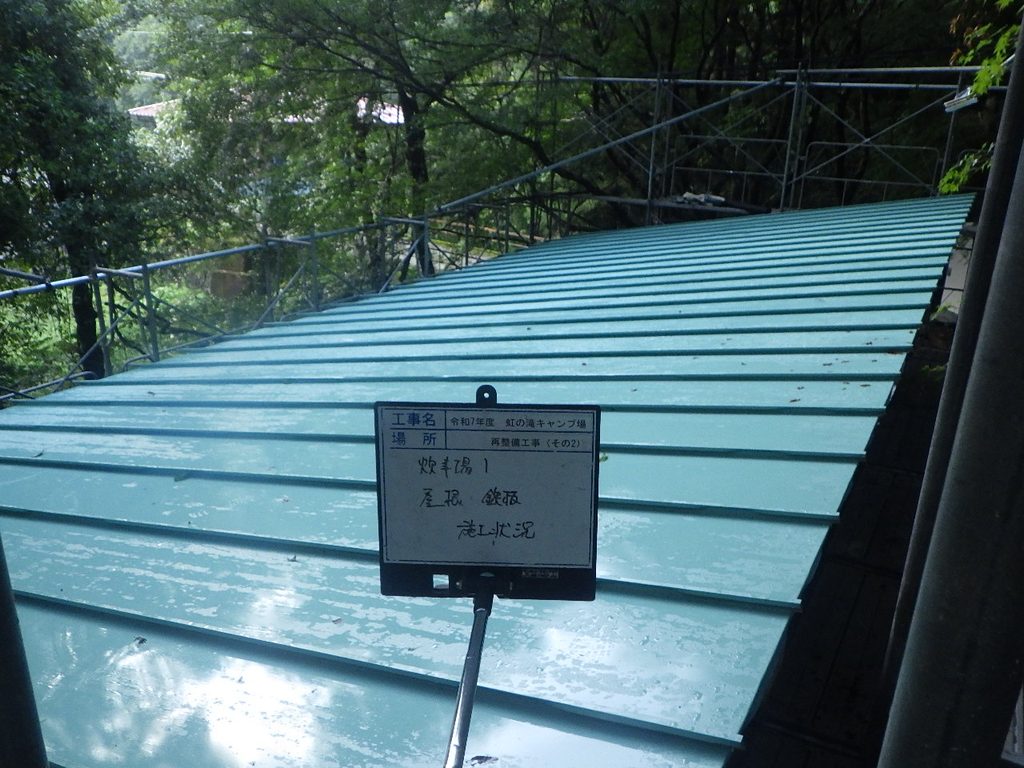

屋根  ルーフィング(防水シート)張り → 鉄板張り

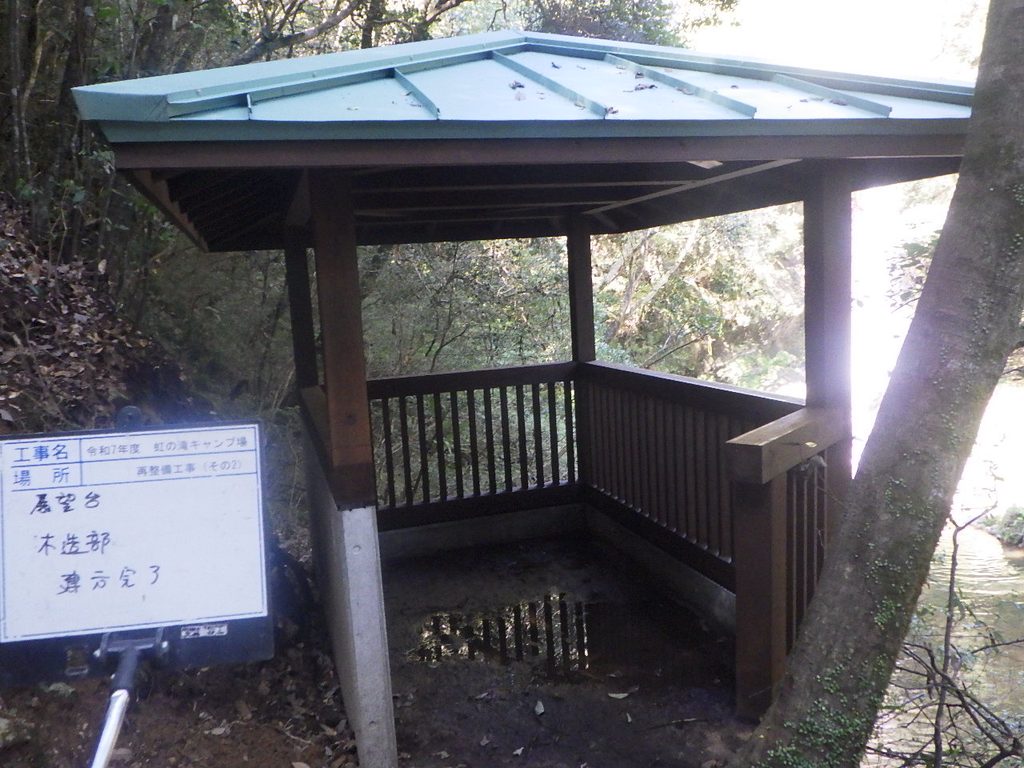

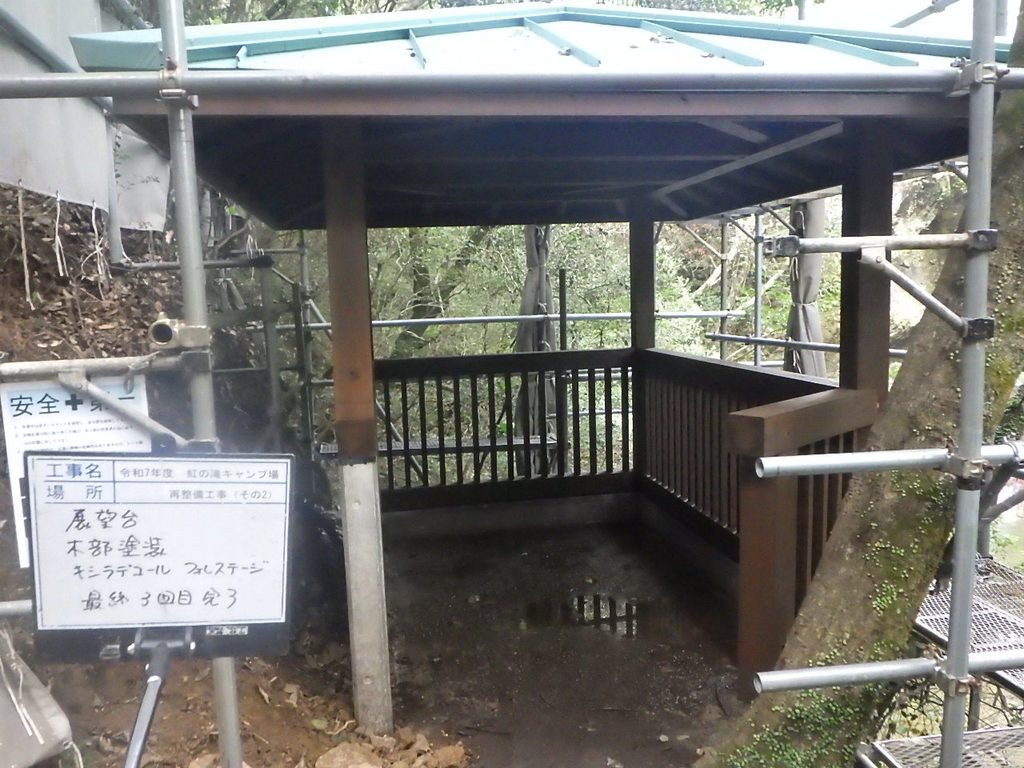

木部  塗装(3回) → 建方完了

キャンプサイト区画整備工事

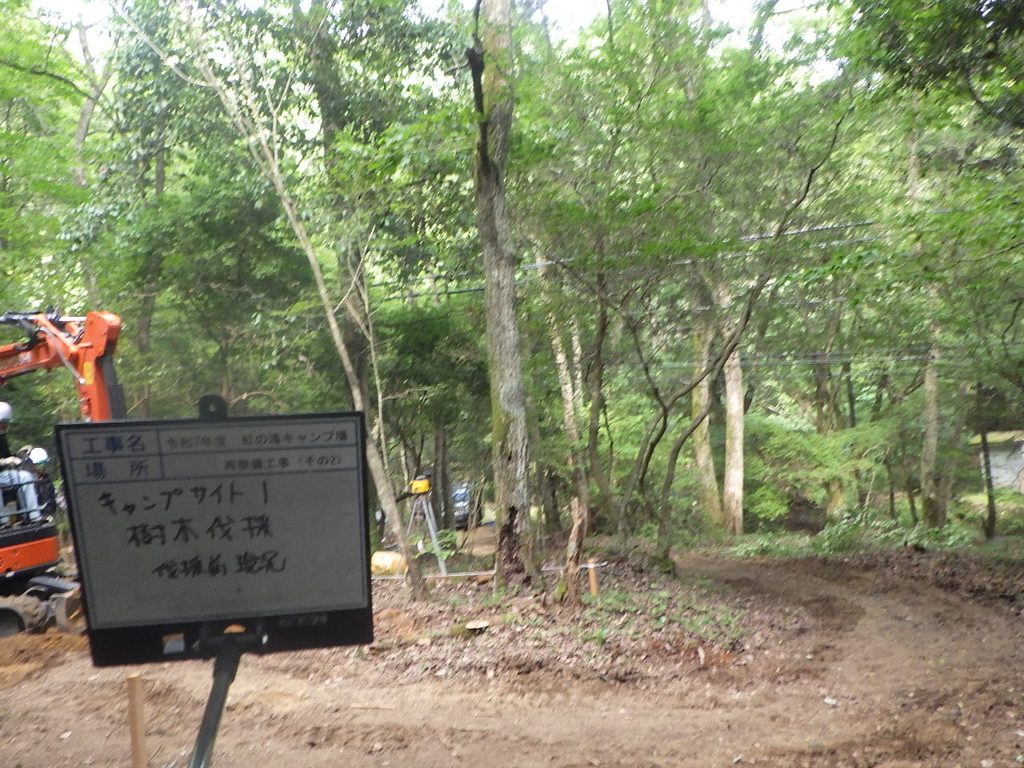

着手前

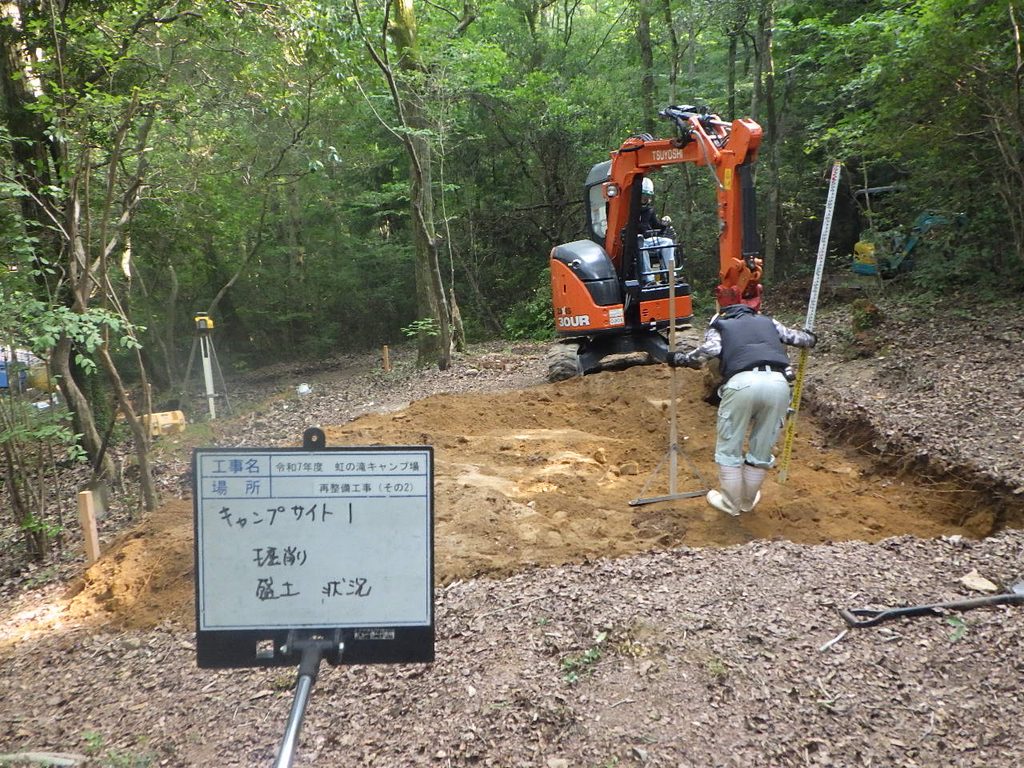

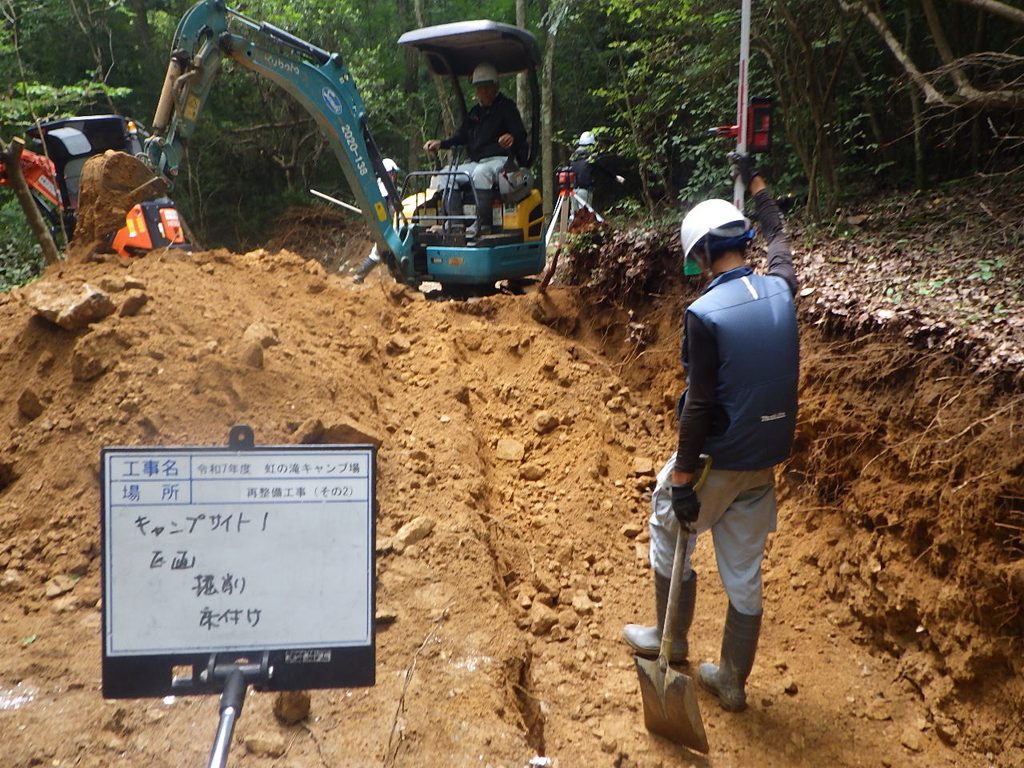

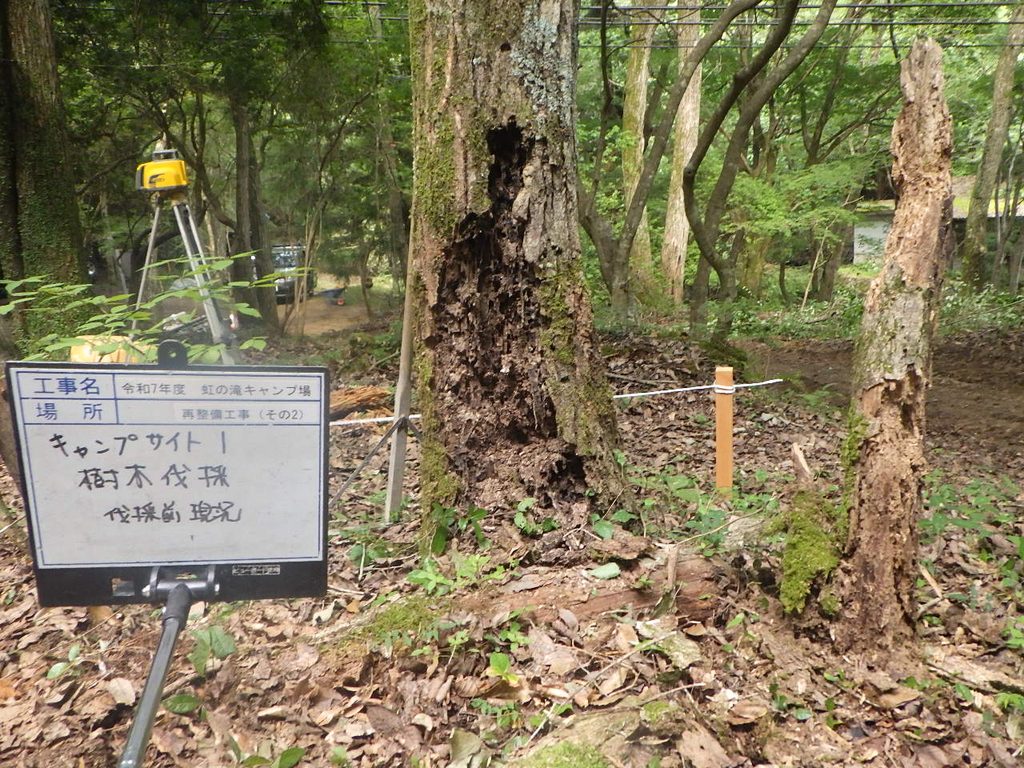

樹木伐採 → 掘削・整地 状況

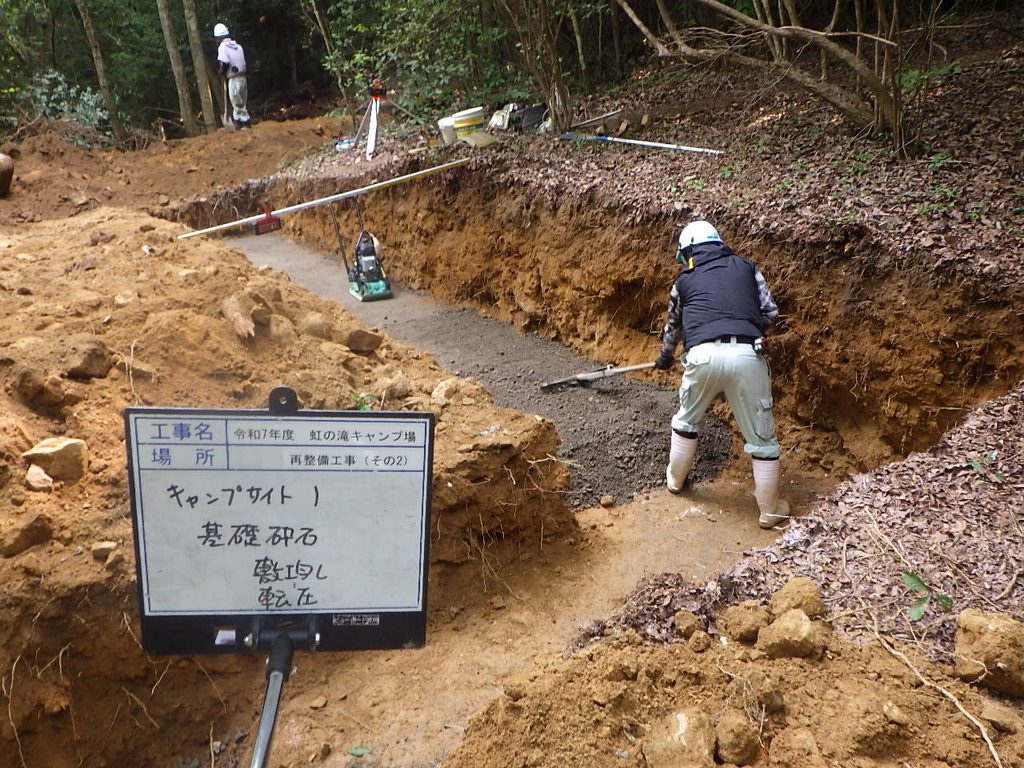

採石敷均し、転圧状況

区画基礎生コン打設状況

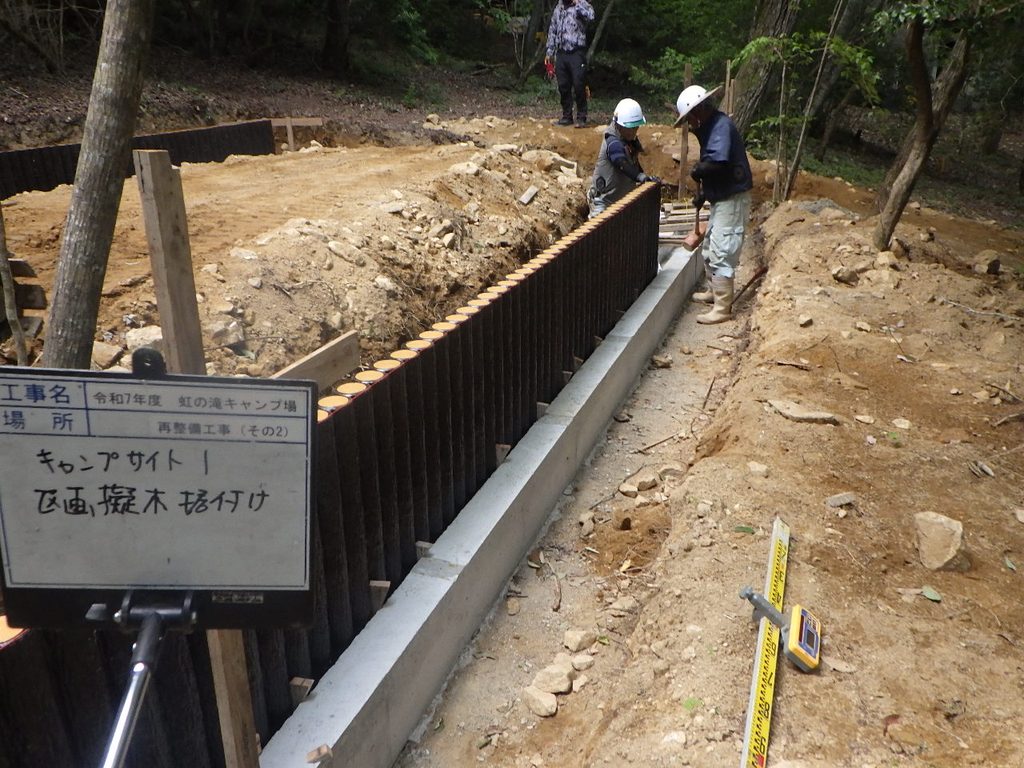

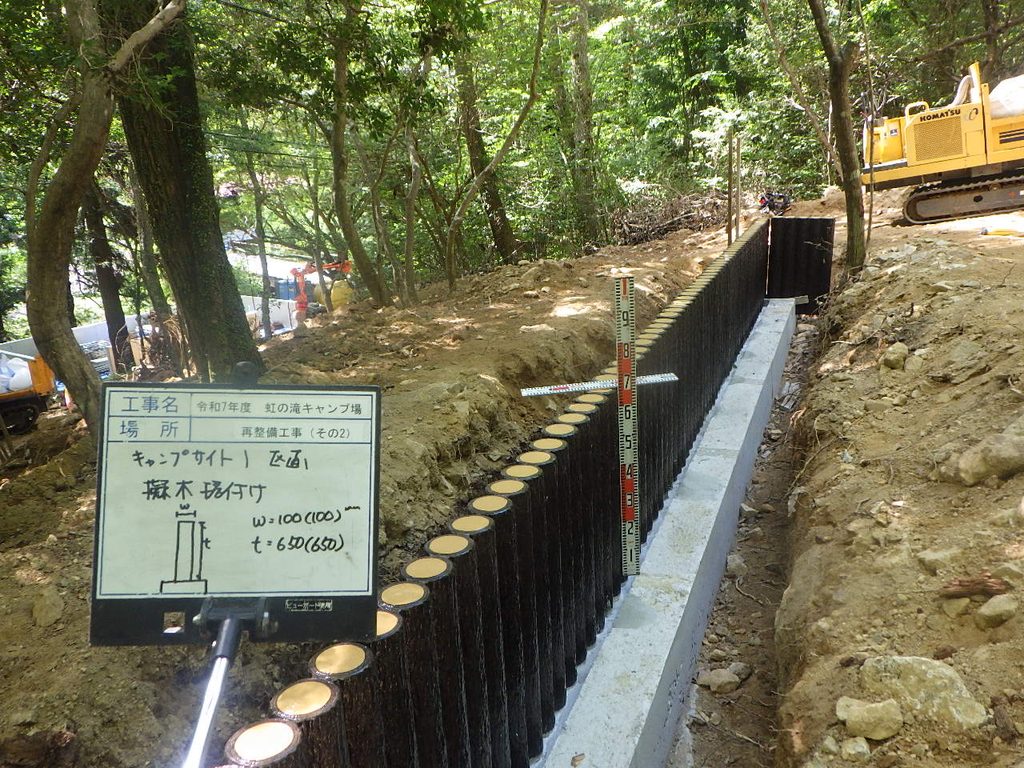

区画擬木据付状況

埋戻し、転圧状況

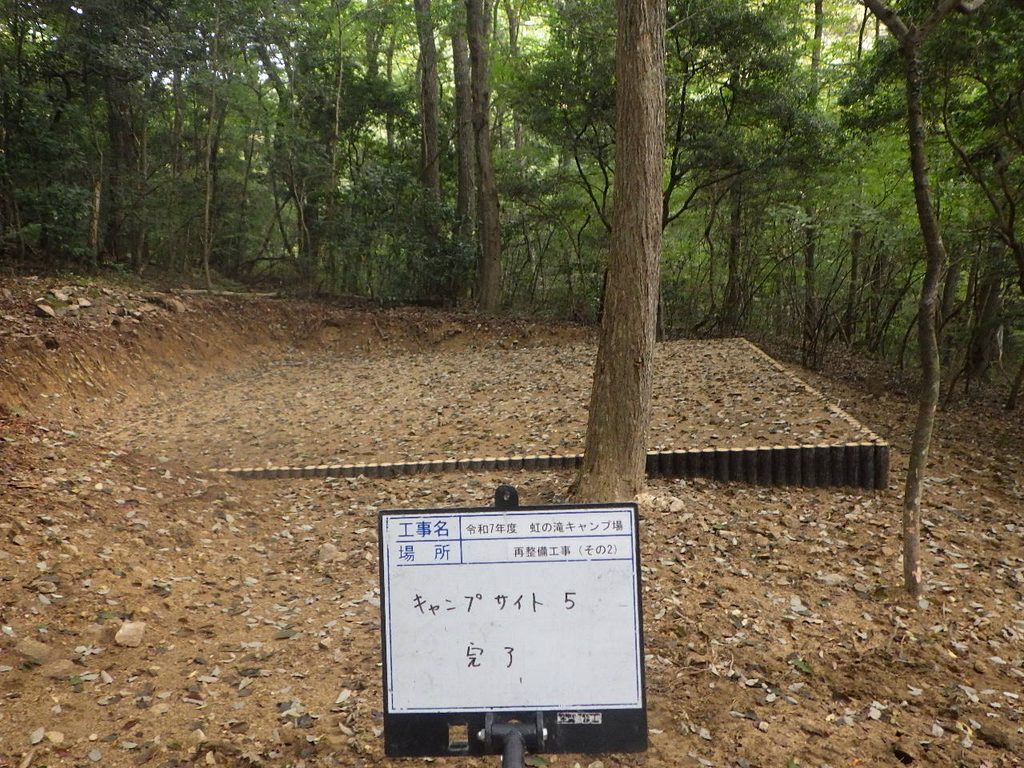

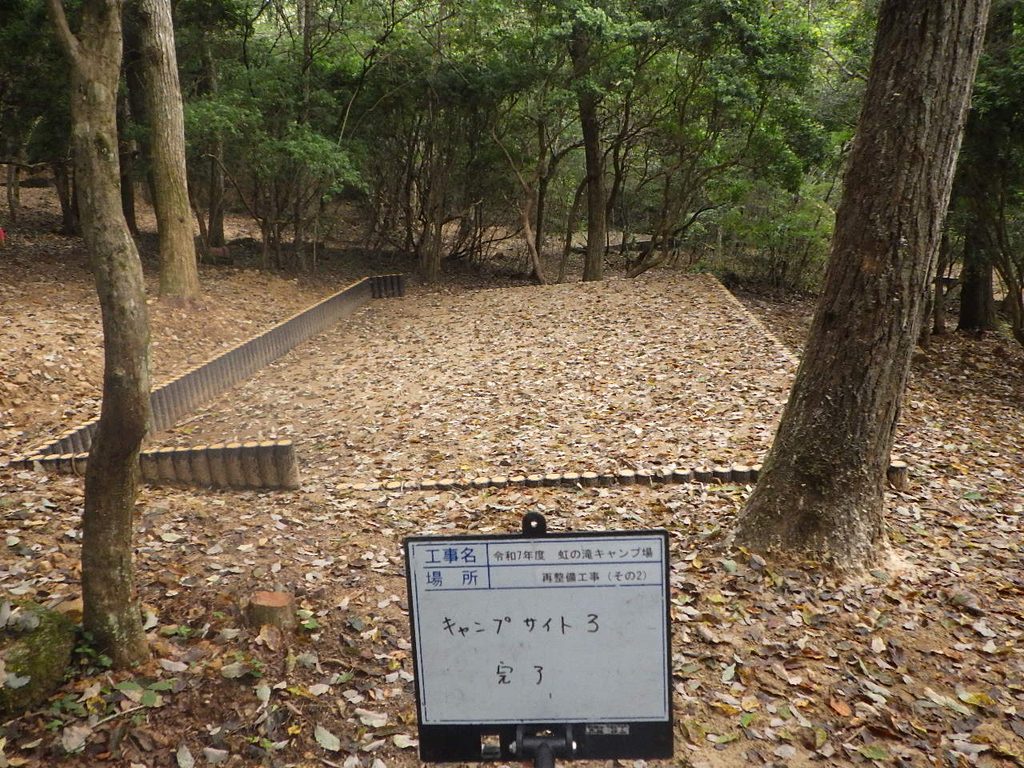

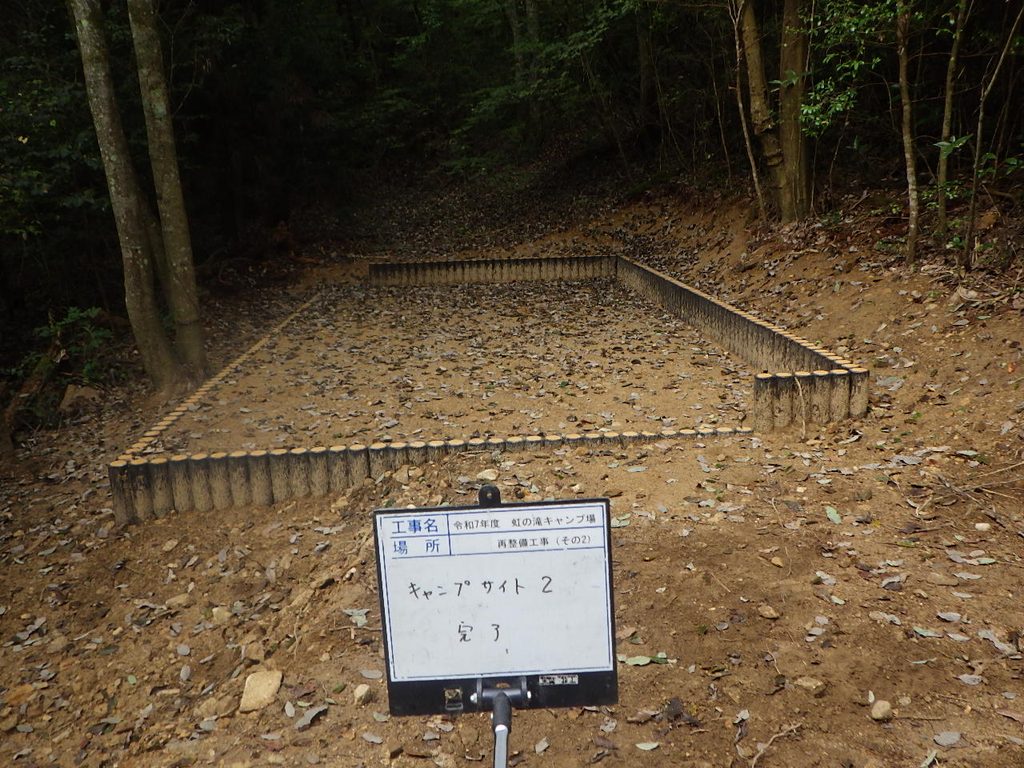

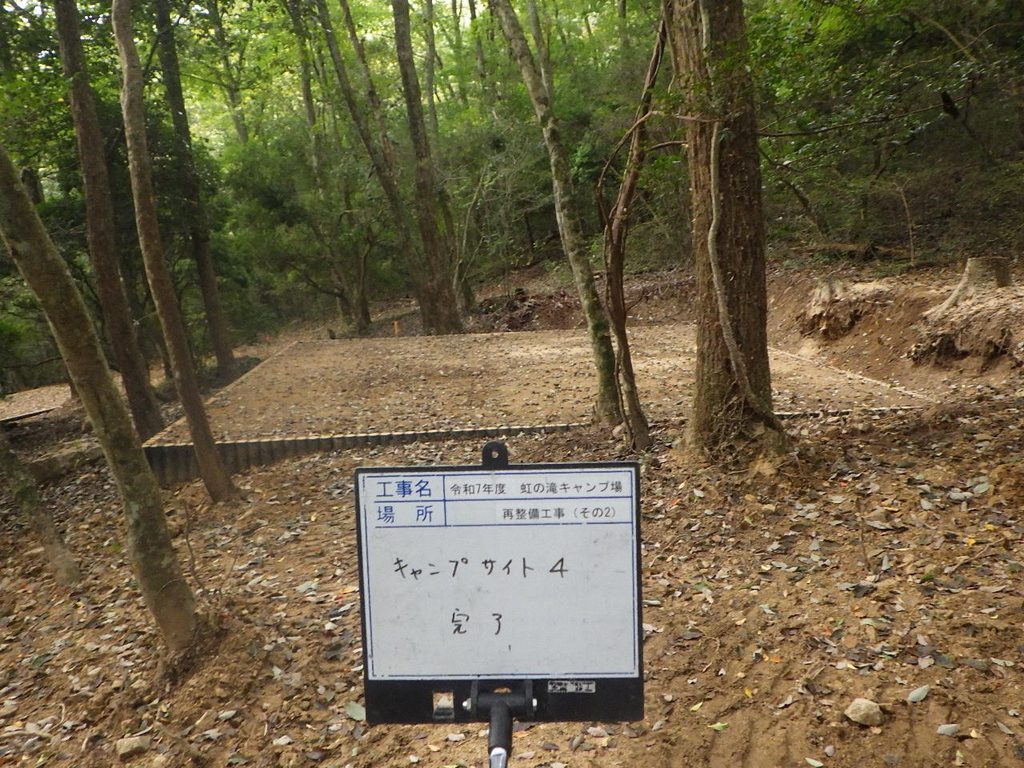

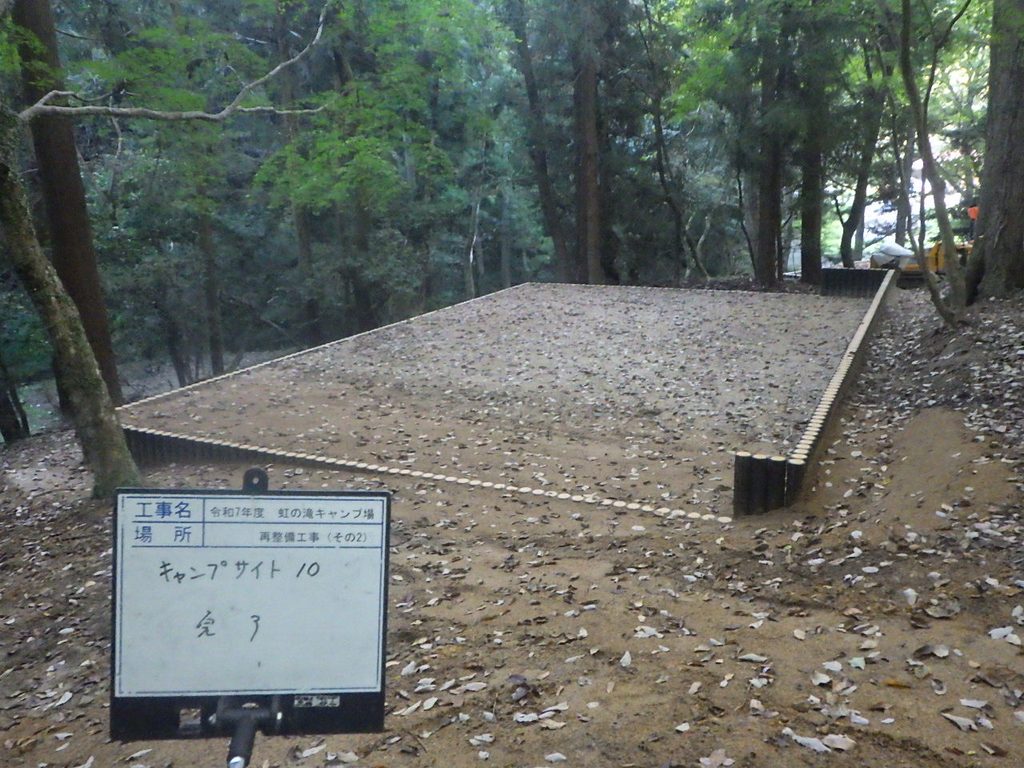

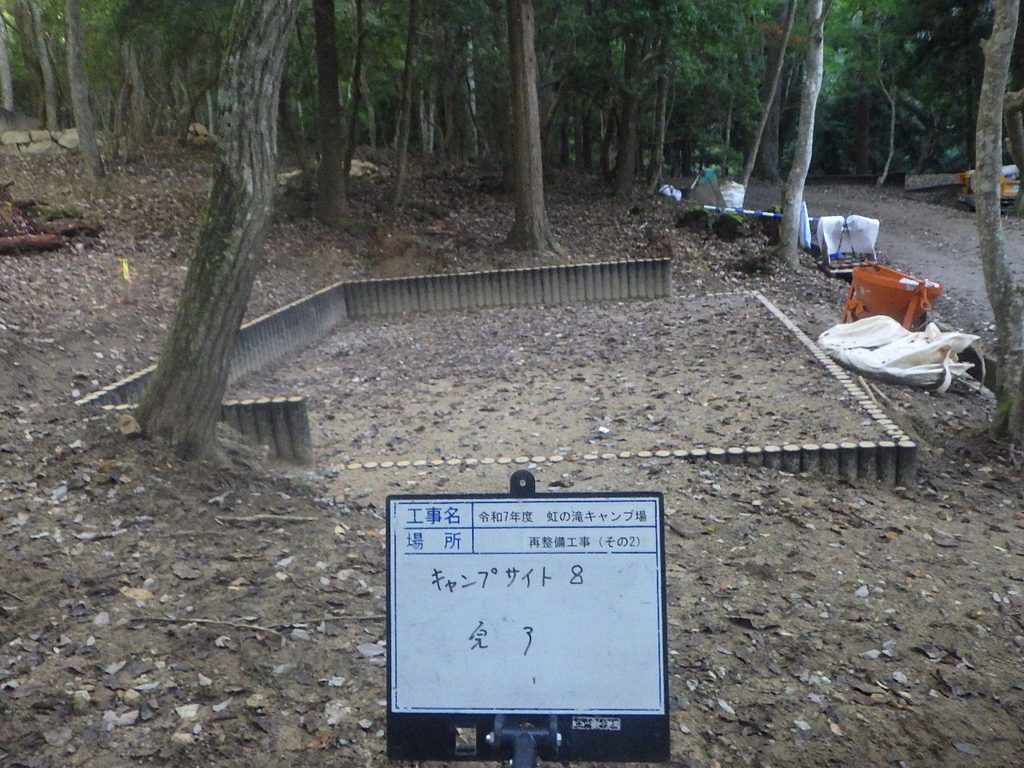

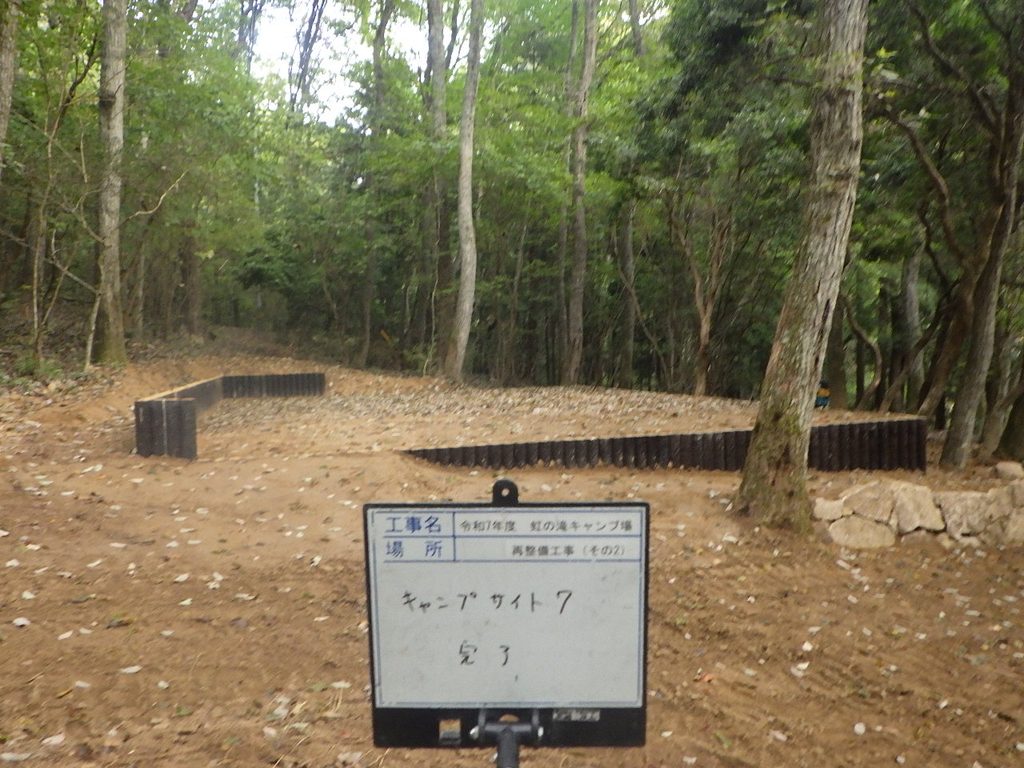

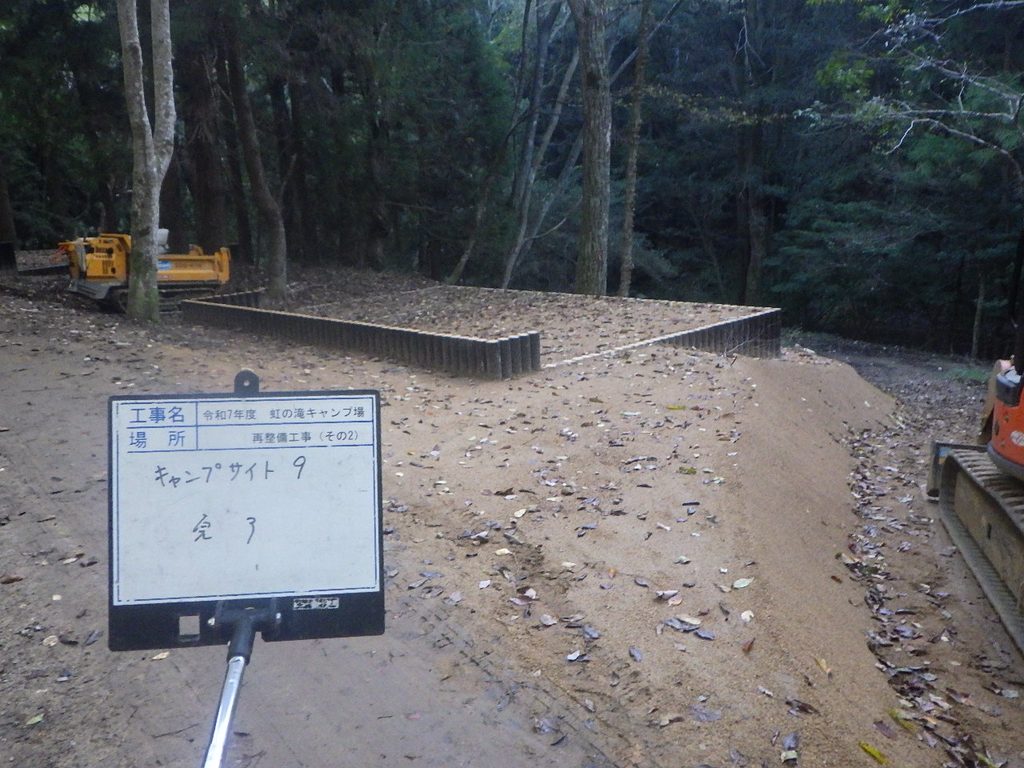

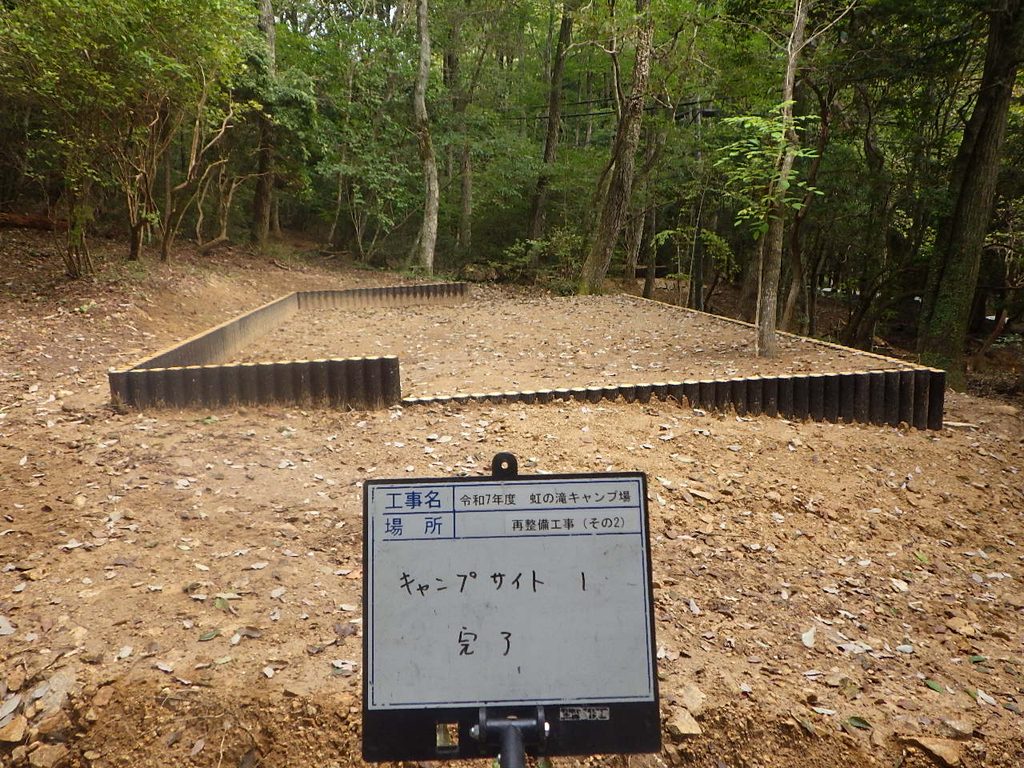

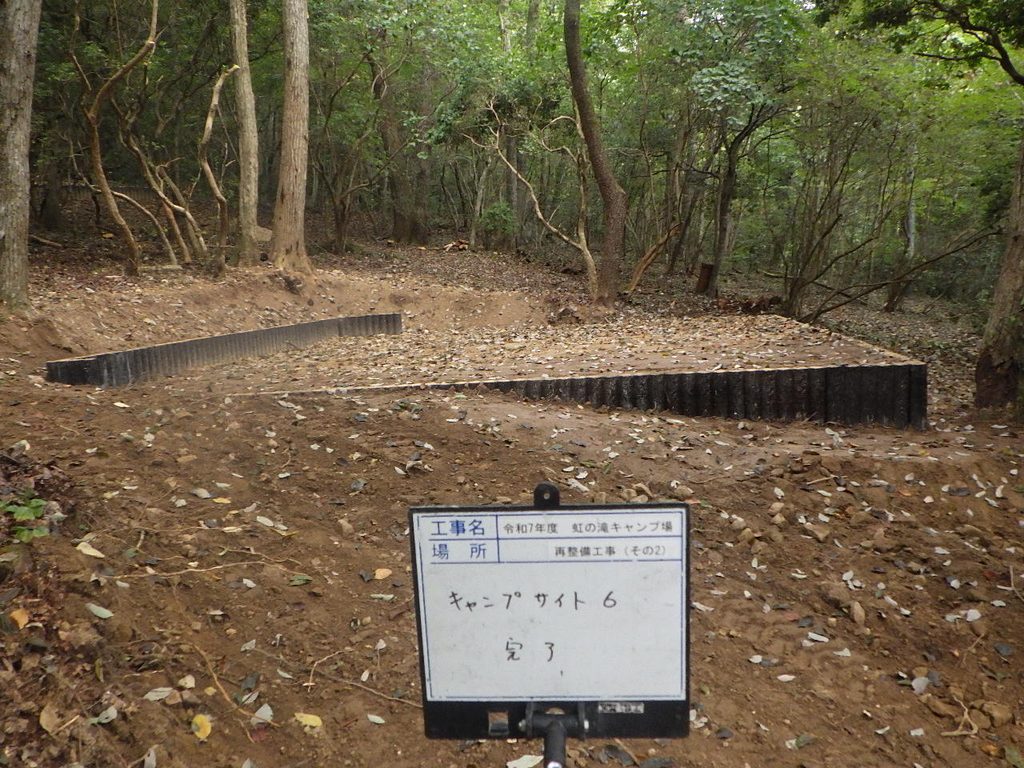

キャンプサイト完了

10区画のキャンプサイトが完成しました。
